| Künye | Ayrıntı |
|---|---|
| Son güncelleme | 8 Eylül 2026 |
| Kapsam | İstanbul, 39 ilçe · 6306 sayılı Kanun |
| Hedef okuyucu | Kat malikleri, bina/site temsilcileri, yükleniciler, kiracılar |
| Uzunluk | 22 bölüm · ~10.000 kelime |
| Okuma süresi | Baştan sona ~45 dakika · Tek bölüm ortalama 2–3 dakika |
| Kullanım | Baştan sona okunmak zorunda değildir; içindekilerden ilgili bölüme geçilebilir |
| Hazırlayan | Arıkan Avukatlık Bürosu — Kadıköy / İstanbul |
Nasıl okumalı? Süreci yeni başlatacaksanız 1, 9, 10 ve 11. bölümler; müteahhit seçimi aşamasındaysanız 17. bölüm; komşularınızla uzlaşamıyorsanız 11 ve 12. bölümler; yalnızca rakamları merak ediyorsanız 6 ve 7. bölümler önceliklidir. Acele bir cevap arıyorsanız doğrudan 21. bölümdeki sıkça sorulan sorulara geçebilirsiniz.
İÇİNDEKİLER
- 1. Kampanyada Ne Değişti? 31 Aralık 2027 Kararının Anlamı
- 2. Açıklama ile Yürürlük Aynı Şey Değildir: Hukuki Uyarı
- 3. Yarısı Bizden Kampanyası Nedir? Hukuki Dayanağı Nedir?
- 4. Temel Kavramlar Sözlüğü: Riskli Yapı, Riskli Alan, Rezerv Yapı Alanı
- 5. 2023–2026 Mevzuat Kronolojisi: Kuralları Değiştiren Beş Düzenleme
- 6. Destek Tutarları ve Örnek Hesaplama Senaryoları
- 7. Kredinin Yapısı: Faiz, Vade, İpotek ve Gerçek Maliyet
- 8. Uygulama Modelleri: Bina Bazlı ve Alan Bazlı Dönüşüm
- 9. Kampanyaya Girmenin Dört Ön Koşulu
- 10. Başvuru Süreci: 11 Adımda Yol Haritası ve Belge Listesi
- 11. Karar Alma Rejimi: Salt Çoğunluk, Toplantı Usulü ve Tebligat
- 12. Karara Katılmayan Malikler ve Arsa Payı Satışı
- 13. Ödeme Yapısı, Hakediş Dilimleri ve İpotek Tesisi
- 14. Vergi, Harç ve Ücret İstisnaları
- 15. Kira Yardımı ile Tahliye Desteği Aynı Şey Değildir
- 16. Malikler İçin Kritik Hukuki Noktalar
- 17. Müteahhitler ve Yükleniciler İçin Kapsamlı Değerlendirme
- 18. Kiracıların Hukuki Durumu
- 19. Süreler, Hak Düşürücü Tarihler ve Uyuşmazlık Haritası
- 20. En Sık Yapılan 14 Hata
- 21. Sıkça Sorulan Sorular (38 Soru)
- 22. Sonuç ve Hukuki Destek

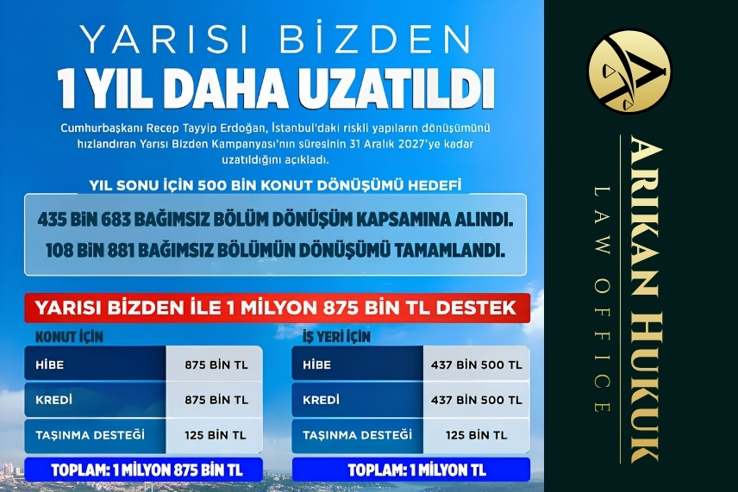

1. Kampanyada Ne Değişti? 31 Aralık 2027 Kararının Anlamı
7 Eylül 2026 tarihli Kabine Toplantısı’nın ardından yapılan açıklamayla, İstanbul’daki riskli yapı stokunun yenilenmesini finanse eden “Yarısı Bizden” Kampanyası’nın süresi 31 Aralık 2027 tarihine kadar uzatıldı.
Bu, kampanya bakımından bir yıllık ek süre anlamına geliyor. Önceki düzenlemede son tarih 31 Aralık 2026 idi. Dolayısıyla riskli yapı tespitini henüz tamamlamamış, malikler arasında uzlaşma sağlayamamış veya müteahhit seçimini sonuçlandıramamış hak sahipleri açısından süreç yeniden nefes almış oldu. Bu rehber, söz konusu süreci fiilen yürütecek olan bina ve site temsilcileri ile yükleniciler açısından teknik ayrıntılarıyla hazırlanmıştır.
1.1 Açıklanan Rakamlar Ne Söylüyor?
| Gösterge | Değer |
|---|---|
| Dönüşümü tamamlanan bağımsız bölüm | 108.881 |
| Güvenli konuta kavuşan vatandaş sayısı | ~500.000 |
| Yapım süreci başlatılan bağımsız bölüm | 435.683 |
| 2026 yıl sonu hedefi | 500 binin üzerine çıkmak |
| Nihai hedef | İstanbul’da yaklaşık 2 milyon kişi |
Bu rakamların hukukçu gözüyle iki anlamı vardır. Birincisi, 435 binden fazla bağımsız bölümde yapım süreci fiilen başlamış durumdadır; yani önümüzdeki iki yıl, İstanbul’da kat karşılığı inşaat sözleşmesi uyuşmazlıklarının, teslim gecikmelerinin ve ayıplı imalat davalarının yoğunlaşacağı bir dönem olacaktır. İkincisi, tamamlanan 108 bin bölüm ile başlatılan 435 bin bölüm arasındaki fark, sürecin ortasında sıkışmış çok sayıda dosya bulunduğunu göstermektedir. Uzatma kararı, tam da bu sıkışmayı gidermeye yöneliktir.

1.2 Uzatma Kararı Kimin İşine Yarar?
| Kim | Uzatmanın Sağladığı Fayda | Yine de Aciliyet Neden Devam Ediyor? |
|---|---|---|
| Riskli yapı tespiti yaptırmamış malik | Lisanslı kuruluş başvurusu, karot ve onay için gerçekçi takvim | Tespit + onay + itiraz süreci tek başına 2–5 ay |
| Uzlaşamayan bina | Salt çoğunluk kararının oluşturulması ve tebligat sürecinin tamamlanması | Karara katılmayan malik prosedürü 3–6 ay ekler |
| Müteahhit arayışındaki malikler | Yüklenici due diligence’ı için zaman | Aceleye getirilen sözleşme, 10 yıllık dava demektir |
| Yüklenici / müteahhit firmalar | 2027 boyunca devlet destekli, öngörülebilir talep havuzu | Ruhsat ve iskân takvimi kampanya penceresine sığmalı |
| Süreci yarım kalmış projeler | Hakediş takviminin pencere içinde tamamlanabilmesi | Son %10 dilimi iskâna bağlıdır |
| Yurt dışındaki malikler | Vekâletname ve temsil düzenlemeleri için zaman | Ulaşılamayan malik süreci durduramaz, payı satılabilir |
1.3 Uzatma Bir Erteleme Gerekçesi Değildir
Uygulamada en sık yaptığımız uyarı budur. Kentsel dönüşüm, kampanya son tarihine kadar “başvurulup bitirilebilecek” tek adımlı bir işlem değildir. Aşağıdaki tablo, tipik bir İstanbul binasında gerçekçi süre beklentisini göstermektedir:
| Aşama | Gerçekçi Süre |
|---|---|
| Lisanslı kuruluş sözleşmesi + karot + rapor | 3–6 hafta |
| İdarenin raporu onaylaması ve tebliği | 2–6 hafta |
| İtiraz süresi ve (varsa) teknik heyet incelemesi | 1–3 ay |
| Malik toplantısı, salt çoğunluk kararı, protokol | 1–4 ay |
| Karara katılmayan maliklere tebligat ve satış süreci | 3–6 ay |
| Yüklenici araştırması ve sözleşme müzakeresi | 1–3 ay |
| Mimari proje ve ruhsat | 3–8 ay |
| Hak sahipliği tespiti ve sözleşme imzaları | 1–2 ay |
| Toplam (paralel yürütülen aşamalar dahil) | 8–18 ay |
31 Aralık 2027’ye kadar yaklaşık 16 ay bulunmaktadır. Tabloya bakıldığında, bugün başlamayan bir binanın pencereyi kaçırma riski somut biçimde görülmektedir.
2. Açıklama ile Yürürlük Aynı Şey Değildir: Hukuki Uyarı
Bu ayrımın altını özellikle çiziyoruz; çünkü kamuoyunda süre uzatımı haberleri çoğu zaman hukuki yürürlükle karıştırılmaktadır. Uygulamada bu karışıklık, gerçek hak kayıplarına yol açmaktadır.
2.1 Hukuki Dayanak Zinciri
Kampanyanın hukuki temeli tek bir metinden ibaret değildir:
- 6306 sayılı Afet Riski Altındaki Alanların Dönüştürülmesi Hakkında Kanun — çerçeve kanun,
- 6306 sayılı Kanunun Uygulama Yönetmeliği (15.12.2012 tarihli ve 28498 sayılı RG) ve değişiklikleri,
- Dönüşüm Projeleri Özel Hesabı kapsamındaki destek kararlarına ilişkin Cumhurbaşkanı Kararları,
- Kentsel Dönüşüm Başkanlığı’nın uygulama tebliğ ve duyuruları.
Bir sürenin fiilen uzaması, ilgili Cumhurbaşkanı Kararı’nın Resmî Gazete’de yayımlanmasıyla hukuken sonuç doğurur. Siyasi açıklama, idarenin iradesini gösterir ve uygulamada güçlü bir beklenti yaratır; ancak dava veya başvuru aşamasında dayanılacak metin resmî düzenlemedir.
2.2 Teyit Edilmesi Gereken Üç Nokta
Uzatmaya ilişkin resmî metin yayımlandığında şu üç hususun ayrı ayrı kontrol edilmesi gerekir:
a) Giriş eşiği hangi tarihe taşındı? 27 Şubat 2026 tarihli düzenlemeyle kampanyaya giriş eşiği, kat irtifakının kurulmasından riskli yapı tespitinin tamamlanmasına çekilmiş ve bu eşik için 31 Aralık 2026 tarihi öngörülmüştü. Uzatma kararının bu eşiği de 31 Aralık 2027’ye taşıyıp taşımadığı, metnin lafzından anlaşılacaktır. Eşik tarihini yanlış varsayan bir malik, tespit başvurusunu geciktirdiği için destek dışında kalabilir.
b) Destek tutarları güncellendi mi? 875.000 TL / 437.500 TL / 125.000 TL tutarları, inşaat maliyetlerindeki artış karşısında zaman içinde güncellenebilir. Uzatma kararı ile birlikte tutar revizyonu yapılıp yapılmadığı kontrol edilmelidir.
c) Ruhsat projesi tarihi şartı korunuyor mu? Kampanya kapsamındaki yeni yapıya ilişkin ruhsat projesinin 1 Nisan 2023 sonrasında hazırlanmış olması şartının devam edip etmediği teyit edilmelidir.
2.3 Sözleşmelere Nasıl Yansıtılmalı?
Kat karşılığı inşaat sözleşmelerinde ve ön protokollerde “kampanya süresi” ifadesine atıf yapılırken, tarihi sabit yazmak yerine dinamik formülasyon tercih edilmelidir:
❌ “Taraflar, işbu sözleşmeyi 31.12.2026 tarihine kadar geçerli Yarısı Bizden Kampanyası kapsamında akdetmiştir.”
✅ “Taraflar, işbu sözleşmeyi 6306 sayılı Kanun kapsamında yürütülen ve yürürlükteki mevzuatta öngörülen süre içinde geçerli olan Dönüşüm Projeleri Özel Hesabı destek programı (‘Yarısı Bizden Kampanyası’) kapsamında akdetmiştir. Kampanya süresinin uzaması, kısalması veya destek tutarlarının değişmesi hâlinde tarafların hak ve yükümlülükleri Madde ___ hükümlerine göre yeniden düzenlenir.”
Sabit tarih yazılan sözleşmelerde, süre uzatımı sonrasında “sözleşmenin konusu kalmadı” veya “şartlar esaslı biçimde değişti” iddiaları gündeme gelmekte ve gereksiz uyuşmazlık üretmektedir.
3. Yarısı Bizden Kampanyası Nedir? Hukuki Dayanağı Nedir?
“Yarısı Bizden”, İstanbul’un 39 ilçesinde 6306 sayılı Kanun kapsamında riskli yapı olarak tespit edilen binaların yeniden inşasında, yapım maliyetinin önemli bir bölümünün kamu tarafından karşılandığı bir destek programıdır. Program Çevre, Şehircilik ve İklim Değişikliği Bakanlığı ile Kentsel Dönüşüm Başkanlığı tarafından yürütülmektedir.
Kampanyanın mantığı adında saklıdır: yapım bedelinin yarısına yakın kısmı geri ödemesiz hibe olarak verilir; kalan kısım için piyasa koşullarının çok altında, uzun vadeli ve ilk yılı faizsiz bir yapım kredisi sağlanır.

3.1 Kampanyanın Temel Parametreleri
| Parametre | İçerik |
|---|---|
| Coğrafi kapsam | Yalnızca İstanbul, 39 ilçe |
| Kapsanan taşınmaz | Konutlar ve şartları sağlayan iş yerleri/dükkânlar |
| Destek türleri | Hibe (geri ödemesiz) + yapım kredisi (geri ödemeli) + tahliye desteği (tek seferlik) |
| Hak sahibi | Kural olarak tapu maliki |
| Kiracının konumu | Hibe ve kredinin muhatabı değil; tahliye desteğinden yararlanabilir |
| Uygulama modelleri | Bina (parsel) bazlı — yüklenici ile · Alan bazlı — TOKİ/Emlak Konut ile |
| Finansman kanalı | Emlak Katılım Bankası |
| Ödeme yöntemi | Hak sahibi adına yükleniciye, hakediş dilimleri hâlinde |
| Başlangıç | 22 Şubat 2024 düzenlemesiyle bugünkü yapıya kavuşmuştur |
| Yeni son tarih | 31 Aralık 2027 |
3.2 Kampanya, 6306 Rejiminin Yerine Geçmez
Sık yapılan bir hata, kampanyayı 6306 sayılı Kanun’dan bağımsız bir “devlet yardımı” gibi görmektir. Oysa kampanya, 6306 rejiminin finansman ayağıdır. Bu şu anlama gelir:
- Riskli yapı tespiti, yıkım, karar nisabı, azınlık payı satışı ve tahliye kurallarının tamamı 6306 sayılı Kanun’a göre işler.
- Kampanya, bu kuralların üzerine bir destek katmanı ekler.
Dolayısıyla kampanyadan yararlanmak isteyen bir malik, aynı anda hem kampanya şartlarına hem 6306 usulüne uymak zorundadır. İkisinden birinde yapılan hata, diğerini de bozar. Örneğin salt çoğunluk kararı usulüne uygun alınmadığında, ruhsat aşamasında dosya durur; ruhsat alınamadığında ise kampanya hakediş dilimleri hiç başlamaz.
4. Temel Kavramlar Sözlüğü: Riskli Yapı, Riskli Alan, Rezerv Yapı Alanı
Kentsel dönüşümde en yaygın kavram karışıklığı bu üç terim arasındadır ve hangi rejime tabi olduğunuz, muhatap kurumdan destek tutarına kadar her şeyi belirler.
| Kavram | Tanım | Karar Mercii | Kampanya Kapsamı |
|---|---|---|---|
| Riskli yapı | Ekonomik ömrünü tamamlamış ya da yıkılma/ağır hasar riski taşıdığı ilmî ve teknik verilerle tespit edilen tekil yapı | Lisanslı kuruluş raporu + idare onayı | ✅ Kampanyanın esas hedefi |
| Riskli alan | Zemin yapısı veya üzerindeki yapılaşma nedeniyle can ve mal kaybına yol açma riski taşıyan alan | Cumhurbaşkanı Kararı | Alan bazlı model kapsamında |
| Rezerv yapı alanı | Dönüşüm projeleri için yeni yerleşim yeri olarak belirlenen alan | Başkanlık / Bakanlık | Alan bazlı model kapsamında |
4.1 Diğer Kritik Terimler
Arsa payı: Kat mülkiyetinde her bağımsız bölüme özgülenen, ana taşınmazdaki ortak mülkiyet payı. Kentsel dönüşümde karar nisabının hesap birimidir. Daire sayısı değil, arsa payı belirleyicidir.
Bağımsız bölüm: Kat mülkiyeti kütüğünde ayrı sayfaya kaydedilmiş, bağımsız kullanıma elverişli birim. Kampanya destekleri bağımsız bölüm başına hesaplanır.
Kat irtifakı: Henüz tamamlanmamış yapıda, ileride kurulacak kat mülkiyetine esas olmak üzere arsa payı üzerinde kurulan irtifak hakkı.
Kat mülkiyeti: Tamamlanmış yapıda bağımsız bölümler üzerindeki tam mülkiyet.
Hak sahipliği tespiti: İdarenin, kampanya desteklerinden kimin, hangi bağımsız bölüm için, ne tutarda yararlanacağını belirlediği idari işlem.
Hibe taahhütnamesi: Hak sahibinin, hibe desteğinin şartlarına uyacağını taahhüt ettiği belge.
Hakediş: İnşaatın gerçekleşme seviyesine göre yükleniciye yapılan kısmi ödeme.
YAMBİS: Yapı Müteahhitliği Bilişim Sistemi. Müteahhitlerin yetki belgesi numaralarının ve grup bilgilerinin tutulduğu sistem.
ARAAD Bilgi Sistemi: Kentsel dönüşüm süreçlerinde karar, tebligat ve satış işlemlerinin yürütüldüğü, e-Devlet ve tapu sistemiyle entegre çalışan bilgi sistemi.
Ek-12 / Ek-13 formları: Uygulama Yönetmeliği ekinde yer alan, malik toplantısı çağrısı ve karar bildirimi için kullanılan standart formlar.

5. 2023–2026 Mevzuat Kronolojisi: Kuralları Değiştiren Beş Düzenleme
Kentsel dönüşüm mevzuatı son üç yılda köklü biçimde değişti. Eski bilgiyle hareket etmek, bugün en sık görülen hata kaynağıdır.
| Tarih | Düzenleme | Ne Değişti? |
|---|---|---|
| 9 Kasım 2023 | 7471 sayılı Kanun | Riskli yapılarda dönüşüm kararı için aranan çoğunluk 2/3’ten salt çoğunluğa (%50+1) indirildi. Karara katılmayanlara bildirim ve pay satışı usulü yeniden düzenlendi. |
| 22 Şubat 2024 | Kampanya destek yapısının belirlenmesi | Hibe, yapım kredisi ve tahliye desteğinin bugünkü tutar ve şartları oluştu. Tahliye desteği bakımından bu tarih bir eşik tarih hâline geldi. |
| 4 Şubat 2026 | Uygulama Yönetmeliği değişikliği (33158 sayılı RG) | Malik toplantısı zorunlu hâle getirildi, Ek-12/Ek-13 standart formları getirildi, tebligat ve ilan usulleri netleştirildi, ruhsat başvurusu öncesinde tebligatın tamamlanmış olması şartı kondu, yıkım sonrası tapu şerhi rejimi düzenlendi. |
| 27 Şubat 2026 | Cumhurbaşkanlığı Kararı | Kampanyaya giriş eşiği, kat irtifakı kurulmasından riskli yapı tespitinin tamamlanmasına çekildi. |
| 7 Eylül 2026 | Süre uzatımı açıklaması | Kampanya süresi 31 Aralık 2027’ye uzatıldı. |
5.1 En Çok Etki Yaratan İki Değişiklik
Salt çoğunluğa geçiş (7471 sayılı Kanun). Önceki 2/3 nisabı, tek bir muhalif hissedarın süreci yıllarca bloke etmesine imkân veriyordu. Salt çoğunluk sistemiyle bu tıkanıklık aşıldı; ancak azınlıkta kalan malikin korunması bakımından yeni tartışmalar doğdu. Bugün bir binada dönüşüm kararı, arsa paylarının yarısından bir fazlasıyla alınabilmektedir.
Malik toplantısının zorunlu hâle gelmesi (4 Şubat 2026 Yönetmeliği). Önceki dönemde toplantı çağrısı ve karar bildirimi konusunda idari uygulama birliği yoktu. Yeni düzenlemeyle uygulama projesi için kat malikleri toplantısı zorunlu hâle geldi, çağrı standart forma bağlandı ve toplantı davetiyle tutanaklarının müracaat dosyasına eklenmesi şart kılındı. Bu, usulüne uygun yürütülmeyen kararların iptal riskini ciddi biçimde artırmıştır.
Pratik sonuç: 2024 veya 2025’te alınmış, toplantı tutanağı bulunmayan veya çağrısı usulsüz yapılmış kararlar, bugün ruhsat aşamasında sorun çıkarabilmektedir. Süreci yarım kalmış binaların, dosyalarını yeni yönetmelik ölçütlerine göre gözden geçirmesi gerekir.
6. Destek Tutarları ve Örnek Hesaplama Senaryoları
Destekler bağımsız bölüm esasına göre hesaplanır. Dairenin metrekaresi tutarı değiştirmez: 45 m² bir daire ile 130 m² bir daire aynı desteği alır.
6.1 Bina Bazlı Dönüşümde Destek Tablosu
| Destek Kalemi | Bir Konut İçin | Bir İş Yeri / Dükkân İçin | Niteliği |
|---|---|---|---|
| Hibe desteği | 875.000 TL | 437.500 TL | Geri ödemesiz |
| Yapım kredisi | 875.000 TL | 437.500 TL | Geri ödemeli |
| Tahliye / taşınma desteği | 125.000 TL | 125.000 TL | Tek seferlik, şartlı |
| TOPLAM PAKET | 1.875.000 TL | 1.000.000 TL | — |
6.2 İkinci ve Sonraki Bağımsız Bölümler
| Durum | Hibe | Kredi |
|---|---|---|
| İlk konut | 875.000 TL | 875.000 TL |
| Diğer her bir konut | Yok | 1.750.000 TL |
| İlk iş yeri / dükkân | 437.500 TL | 437.500 TL |
| Diğer her bir iş yeri | Yok | 875.000 TL |
Buradaki mantık şudur: kamu, hak sahibinin konut ihtiyacını hibe ile desteklemekte; yatırım amaçlı ikinci ve sonraki taşınmazlar için ise yalnızca uygun koşullu finansman sağlamaktadır. İkinci konut için kredi tutarının 1.750.000 TL olması (yani ilk konuttaki hibe+kredi toplamına eşit), maliyet finansmanının korunduğunu ancak hibe unsurunun kaldırıldığını gösterir,
6.3 Alan Bazlı Dönüşümde (TOKİ / Emlak Konut)
| Destek | Tutar |
|---|---|
| Hibe | 875.000 TL |
| Tahliye desteği (şartları oluşursa) | 125.000 TL |
| Kalan borç | Proje için belirlenen uzun vadeli ödeme planına bağlanır |
Hibe, toplam yapım maliyetinden mahsup edilir.
6.4 Örnek Senaryo 1 — 8 Daireli Klasik Apartman
Kadıköy’de 1978 yapımı, 8 daireli, zemin katında 2 dükkân bulunan bir bina. Her bağımsız bölüm ayrı malike ait.
| Kalem | Adet | Birim Hibe | Birim Kredi | Toplam Hibe | Toplam Kredi |
|---|---|---|---|---|---|
| Konut | 8 | 875.000 | 875.000 | 7.000.000 TL | 7.000.000 TL |
| Dükkân | 2 | 437.500 | 437.500 | 875.000 TL | 875.000 TL |
| Ara toplam | 10 | — | — | 7.875.000 TL | 7.875.000 TL |
| Tahliye desteği | 10 × 125.000 | — | — | 1.250.000 TL | — |
| GENEL TOPLAM | — | — | — | 17.000.000 TL destek paketi | |
Bu binada kamu desteği 7.875.000 TL geri ödemesiz hibe + 7.875.000 TL geri ödemeli kredi + 1.250.000 TL tahliye desteği olmak üzere toplam 17.000.000 TL’dir. Kredi kısmı için tesis edilecek ipotek tutarı ise 15.750.000 TL (kredinin iki katı) olacaktır.
6.5 Örnek Senaryo 2 — Çatı Katı İlaveli Bina (Kritik Uyarı)
Aynı binada, ruhsat eki projede yer almayan, sonradan yapılmış 2 adet çatı katı dairesi bulunuyor ve bunlar tapuda kayıtlı değil.
| Bağımsız bölüm | Ruhsat/tapuda kayıtlı mı? | Destek |
|---|---|---|
| 8 daire | ✅ Evet | Tam destek |
| 2 dükkân | ✅ Evet | Tam destek |
| 2 çatı katı dairesi | ❌ Hayır | Destek yok |
Bu iki dairenin sahipleri, fiilen orada oturuyor olsalar bile kampanya kapsamında hibe veya kredi alamaz. Yeni binada kendilerine daire verilip verilmeyeceği ve bunun finansmanının kime ait olacağı, kat karşılığı sözleşmesinde açıkça düzenlenmelidir. Uygulamada en sık patlayan uyuşmazlık noktalarından biri budur.
6.6 Örnek Senaryo 3 — Tek Malikin Birden Fazla Dairesi
Bir malikin aynı binada 3 dairesi var.
| Daire | Hibe | Kredi |
|---|---|---|
| 1. daire | 875.000 TL | 875.000 TL |
| 2. daire | 0 | 1.750.000 TL |
| 3. daire | 0 | 1.750.000 TL |
| Toplam | 875.000 TL | 4.375.000 TL |
Bu malik toplam 5.250.000 TL destek kullanabilir; ancak bunun yalnızca 875.000 TL’si geri ödemesizdir. 4.375.000 TL kredi için tesis edilecek ipotek 8.750.000 TL olacaktır. Bu senaryoda ipoteğin hangi bağımsız bölümler üzerinde kurulacağı, yüklenici payına düşecek daireleri de etkileyeceğinden sözleşmede mutlaka planlanmalıdır.
6.7 En Sık Yapılan Okuma Hatası
❌ “Devlet daire başına 1.875.000 TL veriyor.”
✅ “Devlet daire başına 875.000 TL hibe veriyor; 875.000 TL’yi ise uygun koşullu kredi olarak kullandırıyor ve bu tutar geri ödenecek. 125.000 TL tahliye desteği ise ancak şartları oluşursa ve bir kez ödeniyor.”
Bu ayrım, maliklerin müteahhitle yaptığı pazarlıkta doğrudan belirleyicidir. Yüklenici tarafı çoğu zaman toplam paketi “devlet katkısı” olarak sunmakta, kredinin geri ödenecek olması ikinci planda kalmaktadır.
7. Kredinin Yapısı: Faiz, Vade, İpotek ve Gerçek Maliyet
7.1 Temel Koşullar
| Unsur | Koşul |
|---|---|
| Geri ödemenin başlangıcı | Yapı ruhsatının alınmasından 2 yıl sonra |
| Vade | 10 yıla kadar |
| İlk yıl | Faiz uygulanmaz |
| Sonraki yıllar | Kalan borç, ilgili yıl TÜFE oranının yarısı kadar güncellenir |
| Ara ödeme | Kısmi erken ödeme seçeneği yok |
| Erken kapatma | Kredi tek seferde kapatılabilir |
| İpotek | Kredi tutarının iki katı |
| Sadece hibe kullanımı | İpotek tesis edilmez |
| Gelir / kredi puanı şartı | Yok |
| Üst yaş sınırı | Yok |
7.2 “Faizsiz mi?” Sorusunun Doğru Cevabı
Kampanya kredisi tamamen faizsiz değildir. Yapı şudur:
- Ruhsat + 2 yıl: ödemesiz dönem.
- 1. yıl: faiz/güncelleme yok.
- 2. yıldan itibaren: kalan anapara, ilgili yıl için açıklanan TÜFE’nin %50’si oranında güncellenir.
Bu, enflasyonun altında kalan bir güncelleme mekanizmasıdır ve pratikte reel olarak negatif faiz anlamına gelir. Örneğin TÜFE’nin %40 olduğu bir yılda borç yalnızca %20 artar; reel olarak borcun yükü azalır. Kampanyanın en değerli unsurlarından biri budur ve maliklerin çoğu bunun farkında değildir.
7.3 İpoteğin Anlamı ve Riski
Kredi kullanımında kredi tutarının iki katı oranında ipotek tesis edilir. Bu, uygulamada üç soruyu doğurur:
- İpotek hangi taşınmaz üzerinde kurulacak? Yeni binada hak sahibine düşecek bağımsız bölüm üzerinde.
- Yüklenici payına düşen daireler etkilenir mi? Arsa payı devir takvimi ile ipotek tesis takvimi çakışabilir. Sözleşmede sıralama net değilse, yüklenici satış yapamaz hâle gelir.
- İpotek ne zaman fek edilir? Kredi kapandığında. Vade 10 yıla kadar uzayabildiğinden, bu süre boyunca taşınmaz üzerinde ipotek bulunacaktır — satış ve yeniden ipotek imkânını sınırlar.
Sözleşme uyarısı: İpoteğin derecesi, sırası ve fek koşulları kat karşılığı inşaat sözleşmesinde düzenlenmelidir. Yüklenicinin kendi finansmanı için aynı taşınmaz üzerinde ipotek talep ettiği hâllerde sıralama uyuşmazlığı çıkmaktadır.
7.4 Krediyi Kim Geri Öder?
Kredi sözleşmesini imzalayan kişi öder. Bu genellikle hak sahibi maliktir. Ancak uygulamada kat karşılığı sözleşmesiyle “kredi geri ödemesinin yükleniciye ait olacağı” kararlaştırılabilmektedir.
Kritik uyarı: Böyle bir sözleşme hükmü, bankaya karşı hüküm ifade etmez. Banka nezdinde borçlu, kredi sözleşmesini imzalayan malikdir. Yüklenici ödemezse banka maliki takip eder; malik ise ancak yükleniciye rücu edebilir. Bu nedenle:
- Böyle bir düzenleme yapılacaksa mutlaka teminatla (banka teminat mektubu veya ayrı ipotek) desteklenmelidir.
- Sözleşmeye, yüklenicinin ödememesi hâlinde derhal muaccel olan bir cezai şart konmalıdır.
- Ödeme belgelerinin malike düzenli olarak ibrazı yükümlülüğü getirilmelidir.
8. Uygulama Modelleri: Bina Bazlı ve Alan Bazlı Dönüşüm
8.1 Bina (Parsel) Bazlı Dönüşüm — Yüklenici ile
Kat malikleri kendi seçtikleri bir yüklenici ile arsa payı karşılığı inşaat sözleşmesi yaparlar ve binayı yeniden inşa ettirirler. Kampanya destekleri hak sahibi adına doğrudan yükleniciye aktarılır.
Avantajları: Proje, müteahhit ve daire dağılımı üzerinde en geniş serbesti. Bina ölçeğinde daha hızlı ilerleme.
Riski: Sözleşme riski tamamen maliklerin üzerindedir. Yüklenicinin mali gücü, teminatları ve cezai şart hükümleri belirleyicidir.
8.2 Alan Bazlı Dönüşüm — TOKİ ve Emlak Konut ile
Birden fazla parsel içeren, ada veya alan ölçeğindeki dönüşümlerde, tam uzlaşma sağlanması koşuluyla proje Kentsel Dönüşüm Başkanlığı, TOKİ ve/veya Emlak Konut eliyle yürütülür.
Avantajları: Müteahhit iflas riski büyük ölçüde ortadan kalkar. Kamu güvencesi vardır.
Riski: Maliklerin proje, daire dağılımı ve teslim takvimi üzerindeki söz hakkı sınırlıdır. Tam uzlaşma şartı pratikte en zorlayıcı unsurdur.
8.3 Karşılaştırma
| Kriter | Bina Bazlı | Alan Bazlı |
|---|---|---|
| Proje üzerinde kontrol | Yüksek | Düşük |
| Müteahhit iflas riski | Malikte | Büyük ölçüde yok |
| Uzlaşma eşiği | Arsa payı salt çoğunluğu (%50+1) | Tam uzlaşma |
| Hibe (konut) | 875.000 TL | 875.000 TL |
| Kredi imkânı | 875.000 TL | Proje bazlı vade |
| Daire dağılımında pazarlık | Var | Sınırlı |
| Uygulama hızı | Bina ölçeğinde daha hızlı | Ölçek nedeniyle yavaş |
| Hukuki uyuşmazlık yoğunluğu | Yüksek (sözleşme kaynaklı) | Düşük ama idari |
| Uygun olduğu durum | Tek parsel, orta ölçekli bina | Ada/site ölçeği, çok parselli alan |
9. Kampanyaya Girmenin Dört Ön Koşulu
9.1 Riskli Yapı Tespitinin Yapılmış ve Onaylanmış Olması
Yapının, Bakanlıkça lisanslandırılmış kurum ve kuruluşlarca incelenmesi, karot numunelerinin alınması ve 6306 sayılı Kanun’un teknik esaslarına göre riskli yapı raporunun düzenlenmesi gerekir.
Kritik nokta: Rapor, ilgili idarece onaylanmadıkça hukuken sonuç doğurmaz. Kampanya bakımından esas alınan da bu onaydır. “Lisanslı kuruluşa başvurdum” demek, kampanyaya girmiş olmak anlamına gelmez.
Lisanslı kuruluş listesine Bakanlığın altyapı bilgi sistemi (altyapi.csb.gov.tr) üzerinden ulaşılabilir. Lisanslı kuruluş seçiminde dikkat edilecekler:
- Lisansın güncel ve geçerli olduğunun teyidi
- Karot sayısı ve alınma noktalarının teknik yeterliliği
- Rapor teslim süresi ve ücretin sözleşmeye bağlanması
- Raporun idareye sunulmasında kuruluşun yükümlülüğü
9.2 Yapı Büyüklüğü Sınırı — “Bir Buçuk Kat Kuralı”
Yeni yapılacak binanın inşaat alanı ve bağımsız bölüm sayısı, eski yapının inşaat alanı ve bağımsız bölüm sayısının bir buçuk katını geçmemelidir.
| Hesaba dahil | Hesap dışı |
|---|---|
| Konut ve iş yeri bağımsız bölümleri | Otopark alanları |
| Toplam inşaat alanı | Mevzuat gereği zorunlu sığınak alanları |
Bu sınırın aşılması hâlinde hibe ve kredi desteğinden hiç yararlanılamaz. Kampanyanın en sert kuralıdır ve proje aşamasında mimar ile birlikte mutlaka kontrol edilmelidir.
Uygulama notu: İmar hakları elverişli parsellerde müteahhitler doğal olarak azami daire sayısına yönelir. Ancak 1,5 kat sınırının aşılması, maliklerin desteği tamamen kaybetmesine ve dolayısıyla projenin finansmansız kalmasına yol açar. Bu hesap, sözleşme imzalanmadan önce yapılmalı ve sözleşmeye yüklenicinin taahhüdü olarak yazılmalıdır.
9.3 Ruhsat Projesinin 1 Nisan 2023 Sonrası Hazırlanmış Olması
Kampanya kapsamında değerlendirilecek yeni yapıya ilişkin ruhsat projesinin 1 Nisan 2023 tarihinden sonra hazırlanmış olması gerekir. Daha önce hazırlanmış projelerle kampanyaya girilemez; bu durumda projenin yenilenmesi gündeme gelir.
9.4 Kayıt Dışı Bölümlerin Destek Dışı Olması
Destek hesabı, eski yapının onaylı yapı ruhsatı eki mimari projesinde ve tapu sicilinde kayıtlı bağımsız bölümler üzerinden yapılır. Buna göre destek kapsamı dışında kalanlar:
- Kaçak katlar
- Sonradan oluşturulan bölümler (bodrum, çatı katı dönüşümleri)
- Projeye aykırı bağımsız bölümler
- Yeni projede üretilen, eski yapıdaki kayıtlı bağımsız bölüm sayısını aşan ilave daireler
Sözleşme öncesi zorunlu kontrol: Tapu kaydı ile ruhsat eki mimari proje yan yana konularak bağımsız bölüm sayısı ve nitelikleri karşılaştırılmalıdır. Bu karşılaştırma yapılmadan destek tutarı hesaplanmamalı ve maliklere taahhütte bulunulmamalıdır.
10. Başvuru Süreci: 11 Adımda Yol Haritası ve Belge Listesi
Kampanya başvurusu e-Devlet üzerinden yapılmaz. Bu, en sık sorulan sorulardan biridir. Süreç şu sırayla ilerler:
Adım 1 — Ön Hukuki İnceleme: Tapu kaydı, ruhsat eki proje, imar durumu ve arsa payı dağılımı incelenir. Bu adımın atlanması, sonraki her aşamada maliyet üretir.
Adım 2 — Lisanslı Kuruluşa Başvuru ve Riskli Yapı Tespiti: Sözleşme yapılır, karot alınır, teknik inceleme ve rapor hazırlanır.
Adım 3 — Raporun İdarece Onayı ve Tebliği: Rapor ilgili idareye sunulur, onaylanır ve maliklerle ayni hak sahiplerine tebliğ edilir. Tapuya riskli yapı şerhi işlenir.
Adım 4 — İtiraz Süresi: Teknik itiraz 15 gün, iptal davası 30 gün (bkz. Bölüm 19). Bu süreler hak düşürücüdür.
Adım 5 — Malik Toplantısı ve Salt Çoğunluk Kararı: 4 Şubat 2026 Yönetmeliği uyarınca toplantı zorunludur. Çağrı Ek-12 formu ile yapılır. Toplantı tutanağı düzenlenir ve dosyaya eklenir (bkz. Bölüm 11).
Adım 6 — Karara Katılmayan Maliklere Bildirim: Teklif, karara katılmayan maliklere tebliğ edilir. Ruhsat başvurusundan önce bu tebligatın tamamlanmış olması gerekir (bkz. Bölüm 12).
Adım 7 — Yüklenici Seçimi ve Sözleşme: Arsa payı karşılığı inşaat sözleşmesi noterde düzenleme şeklinde akdedilir (bkz. Bölüm 17).
Adım 8 — Mimari Proje ve Yapı Ruhsatı: 1,5 kat kuralı ve 1 Nisan 2023 şartı gözetilerek proje hazırlanır; ruhsat alınır.
Adım 9 — İlçe Belediyesine Hak Sahipliği Başvurusu: İstanbul’da bu başvurular ilçe belediyesine yapılır; Kentsel Dönüşüm Başkanlığı yetkisini ilçe belediyelerine devretmiştir. Belediye dosyayı ilgili Kentsel Dönüşüm Müdürlüğü’ne iletir.
Adım 10 — Hibe Taahhütnamesi ve Kredi Sözleşmesinin İmzalanması: Belirlenen randevu tarihinde hak sahipleri belgeleri imzalar; Emlak Katılım Bankası nezdinde hesap açılır; kredi kullanımında ipotek tesis edilir.
Adım 11 — Yıkım, İnşaat ve Hakediş Ödemeleri: İnşaat ilerledikçe ödemeler dört dilimde yükleniciye aktarılır (bkz. Bölüm 13).
10.1 Belge Kontrol Listesi
Malikin hazırlaması gerekenler:
- ☐ Güncel tapu kaydı (takyidat belgesi dahil)
- ☐ Kimlik belgesi / vekâletname (yurt dışındakiler için apostilli)
- ☐ Riskli yapı tespit raporu ve onay yazısı
- ☐ Onaylı yapı ruhsatı eki mimari proje (eski yapıya ait)
- ☐ İmar durum belgesi
- ☐ Malik toplantısı çağrı belgeleri (Ek-12) ve tutanağı
- ☐ Salt çoğunluk karar tutanağı ve imza sirküleri
- ☐ Karara katılmayan maliklere yapılan tebligat evrakı
- ☐ Noterde düzenleme şeklinde kat karşılığı inşaat sözleşmesi
- ☐ Kiracı varsa kira sözleşmesi ve ikamet belgesi
- ☐ Tahliye/yıkım tutanağı (destek başvurusu için)
- ☐ Banka hesap bilgileri
Yüklenicinin hazırlaması gerekenler:
- ☐ YAMBİS yetki belgesi (grup ve geçerlilik)
- ☐ Ticaret sicil gazetesi ve imza sirküleri
- ☐ Vergi ve SGK borcu yoktur yazıları
- ☐ İş deneyim belgeleri / referans projeler
- ☐ Teminat mektubu
- ☐ İş programı ve ödeme planı (hakediş dilimleriyle uyumlu)
- ☐ Mimari proje ve statik hesaplar
- ☐ Yapı denetim sözleşmesi
11. Karar Alma Rejimi: Salt Çoğunluk, Toplantı Usulü ve Tebligat
Bu bölüm, 2026 itibarıyla en çok değişen ve en çok hata yapılan alandır.
11.1 Nisap: Arsa Payı Üzerinden Salt Çoğunluk
Riskli yapı tespiti kesinleştikten sonra, yapının nasıl değerlendirileceğine — yıkım, yeniden inşa, kat karşılığı, hasılat paylaşımı, tevhit, ifraz, payların satışı — paydaşların sahip oldukları hisseleri oranında salt çoğunluğu (%50+1) ile karar verilir.
| Yanlış Bilinen | Doğrusu |
|---|---|
| “Daire sayısının yarısından fazlası” | ❌ Hesap arsa payı üzerinden yapılır |
| “2/3 çoğunluk gerekir” | ❌ 7471 sayılı Kanun ile salt çoğunluğa indirildi |
| “Herkesin imzası şart” | ❌ Riskli yapılarda oybirliği aranmaz |
| “Kat irtifakı yoksa karar alınamaz” | ❌ Arsa paylı tapuda da nisap arsa payından hesaplanır |
Neden bu kadar önemli? Çünkü 8 daireli bir binada 5 malik “evet” dese bile, bu 5 malikin toplam arsa payı %50’nin altındaysa karar geçersizdir. Tersine, 3 malik “evet” dese ve toplam arsa payları %51 ise karar geçerlidir. Bu nedenle her binada ilk yapılması gereken iş, tapudan güncel arsa payı dökümü almak ve nisabı hesaplatmaktır.
11.2 Malik Toplantısı Artık Zorunlu
4 Şubat 2026 tarihli Uygulama Yönetmeliği değişikliğiyle uygulama projesi için kat malikleri toplantısının yapılması zorunlu hâle getirilmiştir. Maliklerden birinin istemi üzerine tüm maliklerin toplantıya çağrılması şarttır.
Toplantı çağrısının usulü:
| Unsur | Kural |
|---|---|
| Form | Ek-12 standart formu doldurulur |
| Bildirim yolu | Muhtarlıkta ilan veya bina yıkılmadıysa binanın duyuru panosunda asma veya noter aracılığıyla |
| İlan süresi | 15 gün |
| Tebliğ tarihi | İlan yolunda ilanın son günü tebliğ edilmiş sayılır |
| Dosyaya ekleme | Toplantı daveti ve tutanaklarının müracaat dosyasına eklenmesi zorunlu |
Dava riski uyarısı: Toplantı çağrısı usulüne uygun yapılmamışsa, alınan salt çoğunluk kararı iptal riski taşır. Uygulamada, karara katılmayan maliklerin en güçlü savunma argümanı budur. Çağrının Ek-12 formuna uygunluğu, ilanın 15 gün eksiksiz yapıldığı ve son günün tebliğ tarihi olarak kaydedildiği titizlikle belgelenmelidir.
11.3 Karar ve Teklifin Bildirilmesi
Salt çoğunlukla alınan karar ve anlaşma şartlarını içeren teklif (veya teklifin görülüp incelenebileceği yer), karara katılmayan maliklere bildirilir. 2026 itibarıyla tebligat yöntemleri:
| Malikin durumu | Tebligat yöntemi |
|---|---|
| Tapuya elektronik tebligat adresi bildirmiş | E-tebligat adresi üzerinden |
| Elektronik tebligat adresi bildirmemiş | Noter vasıtasıyla veya standart form ile muhtarlıkta/bina duyuru panosunda 15 gün ilan |
İşlemler ARAAD Bilgi Sistemi üzerinden yürütülür; sistem e-Devlet Kapısı ve tapu sistemiyle entegre çalışır. Tebligat tutanakları sistem tarafından otomatik olarak e-Devlet’e iletilir.
11.4 Ruhsat Öncesi Tebligat Şartı
4 Şubat 2026 Yönetmeliği’nin uygulamada en çok iş durduran hükmü budur:
Yapı ruhsatı başvurusundan önce, karara katılmayan maliklere yapılacak tebligatların tamamlanmış olması ve satış için ilgili müdürlüğe başvurulmuş olması gerekir.
Bu, müteahhitler açısından doğrudan bir takvim riskidir. Tebligat süreci tamamlanmadan ruhsat alınamaz; ruhsat alınamazsa kampanya hakediş dilimleri başlamaz; hakediş başlamazsa yüklenici öz kaynakla ilerlemek zorunda kalır. Bu nedenle iş programı hazırlanırken tebligat sürecine gerçekçi süre ayrılmalıdır.
11.5 Toplantı ve Karar Süreci Kontrol Listesi
- ☐ Güncel tapu kayıtlarından arsa payı dökümü alındı mı?
- ☐ Nisap arsa payı üzerinden hesaplandı mı (daire sayısı üzerinden değil)?
- ☐ Çağrı Ek-12 formuna uygun düzenlendi mi?
- ☐ Çağrı tüm maliklere yöneltildi mi (yurt dışındakiler dahil)?
- ☐ Muhtarlıkta veya bina duyuru panosunda 15 gün ilan yapıldı mı?
- ☐ İlan süresi eksiksiz tamamlandı mı ve son gün tebliğ tarihi olarak kaydedildi mi?
- ☐ Toplantı tutanağı düzenlendi, imzalar alındı mı?
- ☐ Karar ve teklif, katılmayan maliklere usulüne uygun bildirildi mi?
- ☐ Bildirim ARAAD sistemine işlendi mi?
- ☐ Toplantı daveti ve tutanakları müracaat dosyasına eklendi mi?
- ☐ Ruhsat başvurusundan önce tebligatlar tamamlandı mı?
12. Karara Katılmayan Malikler ve Arsa Payı Satışı
Salt çoğunluk sistemine geçişin en tartışmalı sonucu, karara katılmayan maliklerin paylarının satışa konu edilebilmesidir. Süreç şu şekilde işler:
12.1 Satış Mekanizması
- Bildirim: Salt çoğunlukla alınan karar ve teklif, karara katılmayan maliklere tebliğ edilir.
- On beş günlük süre: Bildirimden itibaren 15 gün içinde teklifin incelenmemesi veya kabul edilmemesi hâlinde satış mekanizması devreye girer.
- Rayiç değer tespiti: Kentsel Dönüşüm Başkanlığı, arsa payının rayiç değerini tespit ettirir.
- Açık artırma: Pay, tespit edilen rayiç değerden az olmamak üzere, anlaşma sağlayan diğer paydaşlara açık artırma usulüyle satılır.
- Satılamazsa kamu alımı: Anlaşan paydaşlar arasında satış gerçekleşmezse pay; Başkanlık, İdare veya TOKİ tarafından rayiç bedeli ödenmek suretiyle satın alınır.
- Riskli yapılarda tekrar: Riskli yapılarda, anlaşma sağlayan paydaşlara veya anlaşmaya uyulmasını kabul eden üçüncü kişilere satış yapılıncaya kadar satış işlemi tekrarlanabilir.
- Tapu tescili: Açık artırma tutanağı ve ödeme belgesiyle Başkanlık tapu müdürlüğüne bildirimde bulunur; mahkeme kararına gerek olmaksızın idari yolla tescil tamamlanır.
12.2 Azınlıkta Kalan Malikin Hakları
Azınlıkta kalan malikin süreci durdurma imkânı yoktur. Ancak şu haklara sahiptir:
| Hak | Açıklama |
|---|---|
| Usul denetimi | Toplantı çağrısı, ilan süresi ve tebligat usulünün denetlenmesini talep etme |
| Nisap denetimi | Salt çoğunluğun arsa payı üzerinden doğru hesaplanıp hesaplanmadığının incelenmesi |
| Rayiç bedel itirazı | Tespit edilen değerin düşük olduğu iddiasıyla iptal davası |
| İptal davası | Açık artırma ve satış işlemleri idari işlem niteliğinde olduğundan 30 gün içinde idare mahkemesinde iptal davası |
| Tazminat | Usulsüz işlem nedeniyle uğranılan zararın tazmini |
Satış iptal edilirse ne olur? Mülkiyet ihale alıcısına geçtikten sonra satışın iptaline karar verilirse, iptal kararının gerekçesine göre iki yol izlenir: arsa payının eski malik adına yeniden tescili ya da fark bedelin ödenmesi.
12.3 Çoğunluk Tarafı İçin Uyarı
Salt çoğunluğu oluşturan malikler ve yüklenici açısından da bu süreç risklidir. Usulüne aykırı yürütülen bir satış işlemi:
- Ruhsat aşamasında dosyanın durmasına,
- İnşaat başladıktan sonra iptal kararı çıkması hâlinde ciddi hukuki karmaşaya,
- Yüklenicinin sattığı dairelerde tapu sorunlarına
yol açar. Bu nedenle azınlık payı satışının her adımı belgelenmeli ve süreç hukuki denetim altında yürütülmelidir.
12.4 Yıkım Sonrası: İzale-i Şuyu ve Tapu Şerhi
Bina yıkıldıktan sonra taşınmaz ham arsa statüsüne geçer ve kat mülkiyeti sona erer. 2026 düzenlemeleriyle:
Yıkım sonrası tapu kütüğündeki riskli yapı şerhi terkin edilir; ancak yerine taşınmazın 6306 sayılı Kanun kapsamında değerlendirildiğini belirten bir belirtme düşülür. Önemli uyarı: Şerh kalksa dahi taşınmaz sıradan bir arsa değildir; 6306 rejimi devam eder.
Ham arsa hâline gelen taşınmazda paydaşlar, hisseleri oranında salt çoğunlukla arsanın nasıl değerlendirileceğine karar verebilir.
Ortaklığın giderilmesi (izale-i şuyu) davası açılabilirliği konusunda 6306 sayılı Kanun’un 6. maddesine eklenen hükümle tartışmalar önemli ölçüde sonlandırılmıştır.
13. Ödeme Yapısı, Hakediş Dilimleri ve İpotek Tesisi
13.1 Ödemeler Kime Yapılır?
Bina bazlı modelde hibe ve kredi ödemeleri hak sahibinin eline geçmez. Ödemeler, hak sahibi adına dönüşümü üstlenen yüklenici firmaya, Emlak Katılım Bankası nezdinde açılan hesaba aktarılır.
Bu yapının hukuki anlamı önemlidir: malik, destek tutarının doğrudan alacaklısı değildir; destek, malik adına ve onun borcunu ifa amacıyla yükleniciye ödenir. Dolayısıyla yüklenici ile malik arasındaki uyuşmazlıkta, malikin “bana ödeme yapılmadı” iddiası hukuken sonuç doğurmaz; asıl mesele, yüklenicinin edimini ifa edip etmediğidir.
13.2 Hakediş Dilimleri
| Aşama | Oran | Kümülatif |
|---|---|---|
| Projenin başlangıcı | %30 | %30 |
| Taşıyıcı sistemin tamamlanması | %30 | %60 |
| Sıva aşaması | %30 | %90 |
| Yapı kullanma izin belgesinin (iskân) alınması | %10 | %100 |
13.3 Hakediş Yapısının Sözleşmeye Etkisi
Bu dört dilim, hem malik hem yüklenici açısından sözleşmenin ödeme planıyla birebir örtüştürülmesi gereken bir unsurdur.
Yüklenici açısından: Son %10 dilimi iskâna bağlıdır. İskân süreci belediye yoğunluğuna göre 2–8 ay sürebilir. Bu, projenin en sonunda ciddi bir nakit akışı boşluğu yaratır. İş programı ve öz kaynak planlaması bu gerçeğe göre yapılmalıdır.
Malik açısından: Yüklenici, dilimleri erken tahsil edip işi yavaşlatabilir. Sözleşmede hakediş dilimlerinin fiziki gerçekleşme oranıyla bağlantısı ve bağımsız bir teknik kontrolör (yapı denetim dışında) mekanizması düzenlenmelidir.
Uyuşmazlık kaynağı: “Sıva aşaması” gibi ifadeler teknik olarak yoruma açıktır. Sözleşmede her dilimin hangi somut imalat tamamlandığında hakedeceği, ölçülebilir kriterlerle tanımlanmalıdır.
13.4 İpotek Tesisi
| Durum | İpotek |
|---|---|
| Yalnızca hibe kullanımı | Tesis edilmez |
| Kredi kullanımı | Kredi tutarının iki katı oranında tesis edilir |
İpoteğin hangi bağımsız bölümler üzerinde, hangi derecede ve hangi sırada kurulacağı, arsa payı devir takvimiyle birlikte planlanmalıdır. Yüklenicinin kendi finansmanı için ipotek talep ettiği hâllerde sıralama uyuşmazlığı çıkmaktadır.
14. Vergi, Harç ve Ücret İstisnaları
Kampanyanın az bilinen ama ekonomik değeri yüksek bir boyutu, 6306 sayılı Kanun kapsamındaki işlemlere tanınan mali istisnalardır. Kanun’un 7. maddesi uyarınca, Kanun kapsamındaki uygulamalara ilişkin olarak yapılan bir dizi işlem harç ve vergiden müstesnadır.
İstisna kapsamına giren başlıca kalemler:
| İşlem | Muafiyet |
|---|---|
| Noterde düzenlenen sözleşmeler | Noter harcı istisnası |
| Tapu ve kadastro işlemleri | Tapu harcı istisnası |
| Belediyelerce alınan harçlar | İstisna |
| Damga vergisine tabi kâğıtlar | Damga vergisi istisnası |
| Veraset ve intikal vergisi | İstisna |
| Döner sermaye ücretleri | İstisna |
| Kullandırılan krediler | Banka ve sigorta muameleleri vergisi istisnası |
Uygulamada dikkat edilecekler:
- İstisnalar kendiliğinden uygulanmaz; ilgili işlem sırasında 6306 kapsamında olduğunun belgelenmesi gerekir. Noterde sözleşme yapılırken riskli yapı tespit belgesi ibraz edilmelidir.
- İstisna, işlemin 6306 kapsamındaki uygulamayla bağlantılı olması şartına bağlıdır. Bağlantısız işlemler istisnadan yararlanmaz.
- Harç ve vergi tahsil edilmişse, süresi içinde iade talebinde bulunulabilir. Uygulamada bu iade hakkının farkında olunmadığı için önemli tutarlar kaybedilmektedir.
- Yüklenicinin daire satışlarındaki vergisel durumu ayrı bir konudur ve istisnadan otomatik yararlanmaz.
Pratik tavsiye: Bir kat karşılığı inşaat sözleşmesinin noterde düzenlenmesi, taşınmaz değeri üzerinden hesaplanacağı için yüksek harç doğurur. 6306 istisnası burada doğrudan devreye girer ve altı-yedi haneli tasarruf sağlayabilir. Noterde işlem yapılmadan önce istisna talebi mutlaka dile getirilmelidir.
15. Kira Yardımı ile Tahliye Desteği Aynı Şey Değildir
Uygulamada en sık karıştırılan iki destektir. Farklı mevzuat dayanağı, farklı şartları ve farklı başvuru usulleri vardır.
| Kriter | Kira Yardımı (6306 genel rejimi) | Tahliye / Taşınma Desteği (Yarısı Bizden) |
|---|---|---|
| Dayanak | 6306 sayılı Kanun ve Uygulama Yönetmeliği | Kampanya destek kararı |
| Tutar | Yıllık olarak güncellenen aylık tutar | 125.000 TL (tek seferlik) |
| Ödeme şekli | Maliklere aylık, kiracılara tek seferlik | Tek seferlik |
| Kim alır? | Malik, kiracı veya sınırlı ayni hak sahibi | Kiracı varsa kiracı, yoksa malik |
| Malik için oturma şartı | Aranmaz — tapu maliki olmak yeterli | Kampanya şartlarına göre |
| Kiracı için şart | İkamet ettiğini belgelemek zorunlu | Bağımsız bölümde fiilen oturuyor olmak |
| Başvuru süresi | Tahliye/yıktırma tarihinden itibaren 1 yıl | Kampanya süreci içinde |
| Başvuru mercii (İstanbul) | İlçe belediyesi | İlçe belediyesi |
| Coğrafi kapsam | Türkiye geneli | Yalnızca İstanbul |
15.1 Daha Önce Yardım Alanların Durumu
| Durum | Sonuç |
|---|---|
| 22.02.2024’ten önce kira yardımı alanlar | Kural olarak kampanya kapsamındaki tahliye desteğinden yeniden yararlanamaz |
| Bu kişiler riskli yapıda oturmuyorsa | Hibe ve kredi desteğinden yararlanabilir |
| 22.02.2024’ten sonra daha düşük tutarda (örn. 11.000 TL) taşınma yardımı alanlar | Ödenen tutarın 125.000 TL’ye tamamlanması söz konusu olabilir |
Hibe/kredi desteği ile tahliye desteğinin şartları birbirinden farklı olduğundan, daha önce yardım almış kişilerin durumu somut dosya üzerinden ayrıca değerlendirilmelidir. “Kira yardımı aldım, artık hiçbir şey alamam” şeklindeki yaygın kanı hatalıdır.
15.2 Bir Yıllık Süre Kritiktir
Kira yardımı başvurusunun tahliye veya yıktırma tarihinden itibaren bir yıl içinde yapılması gerekir. Bu süre kaçırıldığında yardım hakkı düşer. Binası yıkılmış ve süreci uzayan maliklerin en sık yaşadığı hak kaybı budur.
16. Malikler İçin Kritik Hukuki Noktalar
16.1 Arsa Payınızın Doğruluğu Her Şeyi Belirler
Karar nisabı arsa payı üzerinden hesaplandığı için, arsa payınızın doğruluğu:
- Kararın geçerliliğini,
- Sizin pazarlık gücünüzü,
- Yeni binada alacağınız daire büyüklüğünü ve konumunu,
- Karara katılmamanız hâlinde payınızın satış bedelini
doğrudan etkiler. Türkiye’deki eski binalarda arsa payları çoğu zaman hatalı tescil edilmiştir: zemin kat dükkânına aşırı düşük, üst kat dairesine aşırı yüksek pay verilmesi yaygındır. Bu hata, dönüşümde doğrudan ekonomik kayba dönüşür.
16.2 Arsa Payı Düzeltme Davası Yıkımdan Sonra Açılamaz
Bu, telafisi olmayan hak kayıplarına yol açan bir kuraldır. Bina yıkıldığında kat mülkiyeti sona erer ve arsa payı düzeltme davası konusuz kalır. Arsa payınızın hatalı olduğundan şüpheleniyorsanız, yıkım kararı çıkmadan önce harekete geçmelisiniz. Dava süresi 1–3 yıl sürebildiğinden, dönüşüm gündeme geldiğinde bu değerlendirmeyi ilk sırada yaptırmak gerekir.
16.3 Özel Mülkiyet Durumları
İstanbul’un yapı stokunun yaşı, başka illerde nadir görülen mülkiyet tablolarını sıradan hâle getirir:
| Durum | Temel Sorun | Çözüm Yolu |
|---|---|---|
| Hisseli tapu (kat irtifakı yok) | Nisap arsa payı üzerinden hesaplanır; kim hangi daireyi alacak belirsiz | Ortak karar protokolü + fiili kullanım tespiti |
| Miras kalan taşınmaz | Mirasçılar arasında uzlaşma yok, veraset ilamı eksik | Veraset ilamı + intikal + gerekirse mirasın taksimi |
| İpotekli yapı | Mevcut ipotek yeni finansmanı engelliyor | Alacaklı banka ile fek/derece müzakeresi |
| Tapusuz / kaçak yapı | Malik sıfatı tartışmalı, destek kapsamı dışı | Zilyetlik ve hak sahipliği tespiti |
| Şerhli taşınmaz (haciz, tedbir) | Devir ve ipotek işlemleri kilitli | Şerhin kaldırılması veya alacaklıyla anlaşma |
| Çok bloklu site | Toplu yapı yönetimi ile 6306 nisabı çakışıyor | Blok bazlı / toplu yapı bazlı ayrı değerlendirme |
16.4 Yurt Dışındaki ve Yabancı Uyruklu Malikler
İstanbul, yabancı uyruklu malik yoğunluğunun en yüksek olduğu ildir. Salt çoğunluk sisteminde ulaşılamayan malik süreci durduramaz; süreç onsuz ilerler ve payı satışa konu olabilir.
Yurt dışındaki malikler için yapılması gerekenler:
- Tapuya elektronik tebligat adresi bildirmek (aksi hâlde ilan yoluyla tebligat yapılır ve haberiniz olmayabilir)
- Türkiye’de bir vekile apostilli vekâletname düzenlemek
- Vekâletnamenin kapsamına 6306 işlemlerini, sözleşme imzasını, ipotek tesisini ve dava takibini açıkça yazdırmak
- Bina yönetimiyle iletişim kanalı kurmak
Kritik: İlan yoluyla tebligatta, ilanın son günü tebliğ edilmiş sayılır. Yurt dışındaki bir malik, muhtarlıkta yapılan ilandan haberdar olmasa dahi süreler işlemeye başlar. E-tebligat adresi bildirmek, bu riski büyük ölçüde ortadan kaldırır.
16.5 Riskli Yapının Satılması
| Satış zamanı | Sonuç |
|---|---|
| Kat irtifakı kurulmadan önce | Yeni malik kampanyaya dahil olabilir |
| Kat irtifakı kurulduktan sonra | Kampanya hakları devredilmez |
Riskli yapı alım-satımlarında bu ayrım bedel üzerinde doğrudan etkilidir ve satış sözleşmesinde açıkça düzenlenmelidir. Ayrıca, karara katılmayan malikin payını üçüncü kişiye satması hâlinde, tapuda tescil işlemi yapılabilmesi için satın alanın elektronik tebligat adresini tapu müdürlüğüne bildirmesi zorunludur.
16.6 Riskli Yapı Şerhi ve Satılabilirlik
Tapuya riskli yapı şerhi işlenmiş bir taşınmaz satılabilir; ancak alıcının bu şerhten haberdar olması gerekir. Şerhi gizleyerek yapılan satışlar, ayıptan sorumluluk ve hatta hile (TBK m.36) iddialarına konu olabilir. Riskli yapı satın alan kişi, dönüşüm sürecinin tüm yükümlülüklerini devralır.
17. Müteahhitler ve Yükleniciler İçin Kapsamlı Değerlendirme
Kampanyanın 2027’ye uzatılması, yüklenici tarafında iki yıllık öngörülebilir bir iş hacmi anlamına gelmektedir. Ancak kampanya kapsamındaki işler, klasik kat karşılığı projelerden hukuken farklı riskler barındırır.
17.1 Şekil Şartı: Noterde Düzenleme Şeklinde Sözleşme
Arsa payı karşılığı inşaat sözleşmesi noterde düzenleme şeklinde yapılmalıdır.
| Sözleşme türü | Geçerli mi? |
|---|---|
| Noterde düzenleme şeklinde | ✅ Evet |
| Noterde imza onaylı (tasdikli) | ❌ Hayır |
| Adi yazılı sözleşme | ❌ Hayır |
| El yazısıyla protokol | ❌ Hayır |
Ancak: Yargıtay uygulamasında, edimlerin önemli ölçüde ifa edildiği hâllerde şekil eksikliğinin ileri sürülmesi dürüstlük kuralına aykırı (TMK m.2) görülebilmektedir. Bu nedenle şekil sorunu bulunan dosyalarda strateji, sözleşmenin hangi aşamada olduğuna göre kurgulanır:
| İşin aşaması | Şekil savunmasının gücü |
|---|---|
| Hiç başlanmamış | Güçlü — geçersizlik ileri sürülebilir |
| Yıkım yapılmış, temel atılmamış | Orta |
| Kaba inşaat devam ediyor | Zayıflıyor |
| Kaba inşaat bitmiş / teslime yakın | Çok zayıf — dürüstlük kuralı engeli |
Yüklenici için uyarı: Şekil eksikliğine güvenerek “nasıl olsa geçersiz” düşüncesiyle hareket etmek son derece risklidir. Aynı şekilde malikler de, şekle uygun olmayan sözleşmeyle işe başlatmanın kendilerini savunmasız bıraktığını bilmelidir. Doğru yol, en baştan noterde düzenleme şeklinde sözleşme yapmaktır.
17.2 YAMBİS Yetki Belgesi
Yüklenicinin YAMBİS yetki belgesi grubu, üstlenebileceği yapı büyüklüğünü belirler. Belge grubu proje ölçeğine uygun değilse ruhsat aşamasında iş durur.
Malik tarafı için: Bu kontrol zorunludur. YAMBİS sorgusu yapılmadan sözleşme imzalanmamalıdır.
Yüklenici tarafı için: Belge grubunun geçerliliği ve kapsamı, sözleşme imzasından önce teyit edilmeli; sözleşmeye taahhüt olarak yazılmalıdır.
17.3 Sözleşme Öncesi Due Diligence Listesi
Maliklerin (ve dürüst yüklenicilerin şeffaflık göstermek için kendilerinin) inceleyeceği kalemler:
- ☐ YAMBİS yetki belgesi grubu ve geçerlilik tarihi
- ☐ Ticaret sicil kayıtları, ortaklık yapısı, sermaye
- ☐ İcra ve iflas kayıtları (UYAP sorgusu / icra dairesi araştırması)
- ☐ Vergi ve SGK borç durumu
- ☐ Devam eden ve tamamlanan referans projeler (yerinde görülmeli)
- ☐ Önceki projelerdeki teslim gecikmeleri ve dava geçmişi
- ☐ Mali müşavir onaylı bilanço ve gelir tablosu
- ☐ Şirket ortaklarının kişisel icra durumu (şirket temiz, ortak borçlu olabilir)
- ☐ Aynı anda yürüttüğü paralel proje sayısı (aşırı yüklenme riski)
- ☐ Yapı denetim kuruluşu tercihi ve geçmiş ilişkisi
17.4 Sözleşmede Mutlaka Bulunması Gereken Hükümler
Kampanya kapsamındaki projelerde standart kat karşılığı sözleşme metni yetersizdir. Aşağıdaki hükümler ayrıca ve titizlikle düzenlenmelidir:
| # | Hüküm | Neden Kritik? |
|---|---|---|
| 1 | Teminat (banka teminat mektubu / ayrı ipotek) | Yüklenicinin işi bırakması hâlinde maliklerin tek gerçek güvencesi |
| 2 | Cezai şart ve gecikme tazminatı | Teslim gecikmesinin yaptırıma bağlanması; günlük/aylık ölçülebilir tutar |
| 3 | Bağımsız bölümlerin kat, blok, cephe ve numara ile belirlenmesi | “X daire verilecek” ifadesi kesin uyuşmazlık üretir |
| 4 | Arsa payının kademeli devri | Devrin inşaat seviyesine bağlanması; peşin devir malikleri savunmasız bırakır |
| 5 | Hakediş dilimleriyle uyumlu ödeme ve iş programı | %30-%30-%30-%10 dilimlerinin fiziki gerçekleşmeye bağlanması |
| 6 | 1,5 kat kuralına uygunluk taahhüdü | Aşılması hâlinde tüm destek kaybedilir |
| 7 | Destek dışı bağımsız bölümlerin maliyet paylaşımı | Kaçak/ilave bölümlerin finansmanı kime ait? |
| 8 | İpotek tesisi, derecesi ve fek koşulları | Kredinin iki katı ipoteğin planlanması |
| 9 | Ruhsat ve iskân alma yükümlülüğü ile süresi | Son hakediş dilimi iskâna bağlıdır |
| 10 | Mücbir sebep ve süre uzatımı | Mevzuat değişikliği ve idari gecikmeler kimin riskinde? |
| 11 | Kampanya süresi ve tutarlarındaki değişikliğin sonuçları | Sabit tarih yerine dinamik formülasyon (bkz. Bölüm 2.3) |
| 12 | Malik uyuşmazlığı hâlinde süre ve sorumluluk | Arsa payı davası veya tespite itiraz projeyi dondurabilir |
| 13 | Fesih ve tasfiye usulü | Yarım kalan işte tarafların hukuki durumu ve imalat bedelinin tasfiyesi |
| 14 | Yüklenicinin devir yasağı / alt yüklenici sınırı | Sözleşmenin başkasına devredilmesinin önlenmesi |
| 15 | Malzeme ve imalat şartnamesi (marka/kalite düzeyi) | “Birinci sınıf malzeme” ifadesi ölçülemez; şartname eki zorunlu |
| 16 | Teslim usulü ve tutanak | Çekince hakkının saklı tutulması |
| 17 | Ayıptan sorumluluk süresi | Kanuni sürelerin sözleşmeyle daraltılmaması |
| 18 | Tapuya şerh yetkisi (TMK m.1009) | Maliklerin kişisel hakkının üçüncü kişilere karşı korunması |
| 19 | Kira yardımı / tahliye desteği yükümlülükleri | Kim başvuracak, kim takip edecek |
| 20 | Uyuşmazlık çözüm yeri ve yetkili mahkeme | Tahkim tercih edilecekse açık şart |
17.5 Tapuya Şerh: Maliklerin En Güçlü Korunma Aracı
Kat karşılığı inşaat sözleşmesinden doğan hak, kural olarak kişisel (nispi) haktır; yalnızca sözleşmenin tarafına karşı ileri sürülebilir. Ancak TMK m.1009 uyarınca bu hak tapu kütüğüne şerh edilebilir ve şerhle birlikte sonradan taşınmaz üzerinde hak kazanan üçüncü kişilere karşı da ileri sürülebilir hâle gelir.
Pratik önemi: Yüklenici, arsa payını devraldıktan sonra üçüncü kişilere satış yapar veya taşınmaz üzerinde ipotek tesis ettirirse, şerh bulunmayan hâlde maliklerin durumu ciddi zarar görür. Şerh, bu riski büyük ölçüde bertaraf eder.
Sözleşmeye şerh yetkisinin ve yüklenicinin buna muvafakatinin yazılması, malik tarafında pazarlık edilmesi gereken en önemli maddelerden biridir.
17.6 Yüklenici Açısından Özel Riskler
a) Destek tutarı ile gerçek maliyet farkı. Bağımsız bölüm başına sabit destek tutarı, metrekaresi büyük dairelerde maliyeti karşılamayabilir. 45 m² bir daire ile 140 m² bir daire aynı desteği alır ancak maliyetleri üç katına kadar farklılaşabilir. Bu fark sözleşmede açıkça paylaştırılmalıdır. Aksi hâlde yüklenici, büyük daireli binalarda beklediği kârı bulamaz.
b) 1,5 kat kuralı. Projede bu sınırın aşılması, maliklerin destekten tamamen çıkmasına ve dolayısıyla yüklenicinin finansmansız kalmasına yol açar. İmar hakları elverişli olsa bile bu sınır aşılmamalıdır.
c) Ruhsat öncesi tebligat şartı. 4 Şubat 2026 Yönetmeliği uyarınca ruhsat başvurusundan önce karara katılmayan maliklere tebligatın tamamlanmış olması gerekir. Bu, iş programına 3–6 ay ekleyebilir.
d) Son %10’un iskâna bağlı olması. İskân sürecinin uzaması doğrudan nakit akışını etkiler. Öz kaynak planlaması bu boşluğu kapsamalıdır.
e) Malik uyuşmazlıkları. Arsa payı düzeltme davası veya riskli yapı tespitine itiraz, projeyi ruhsat aşamasında dondurabilir. Sözleşmede bu ihtimalin süre ve sorumluluk sonuçları düzenlenmelidir.
f) Kampanya parametrelerinin değişmesi. Destek tutarları veya şartları değişirse projenin fizibilitesi bozulabilir. Uyarlama mekanizması sözleşmede olmalıdır.
17.7 Nakit Akışı Planlama Tablosu (Yüklenici İçin)
| Dönem | Gelir | Gider | Not |
|---|---|---|---|
| Sözleşme–Ruhsat | Yok | Proje, ruhsat, harç, teminat | Tamamen öz kaynak |
| Ruhsat–Yıkım | %30 (1. dilim) | Yıkım, hafriyat, temel | İlk dilim burada girer |
| Kaba inşaat | %30 (2. dilim) | Demir, beton, işçilik | Taşıyıcı sistem tamamlanınca |
| İnce inşaat | %30 (3. dilim) | Sıva, tesisat, doğrama | Sıva aşamasında |
| İskân bekleme | Yok | Genel gider, teminat maliyeti | En riskli dönem |
| İskân sonrası | %10 (4. dilim) | — | Süre öngörülemez |
Bu tablo, kampanya kapsamındaki projelerde öz kaynak ihtiyacının başta ve sonda yoğunlaştığını göstermektedir. Finansman planı buna göre kurulmalıdır.
17.8 En Sık Görülen Yüklenici Uyuşmazlıkları
| Uyuşmazlık | Hukuki Nitelik | Kritik Nokta |
|---|---|---|
| Teslimde gecikme | Temerrüt / cezai şart | Sözleşmede net teslim tarihi ve gecikme tazminatı |
| Eksik metrekare | Ayıplı ifa / eksik iş | Sözleşmede m² net/brüt ayrımı yapılmış mı? |
| Ayıplı imalat | TBK eser sözleşmesi ayıp hükümleri | Teslim tutanağına çekince şart |
| Ruhsat/iskân alınmaması | Edimin ifa edilmemesi | İskân, teslimin unsuru mudur? Sözleşmede yazmalı |
| Cezai şartın uygulanmaması | Sözleşmeye aykırılık | Cezai şartın muacceliyeti ve indirilebilirliği |
| Sözleşmenin feshi | Dönme / fesih ayrımı | İnşaat seviyesine göre tasfiye |
| Tapu iptali ve tescil | Ayni hak talebi | Şerh varsa üçüncü kişilere karşı ileri sürülebilir |
| Müteahhidin iflası | İİK rejimi | Teminat ve şerh belirleyici |
17.9 Ayıp ve Zamanaşımı
Eser sözleşmesinde ayıptan sorumluluk bakımından, taşınmaz yapılar için zamanaşımı süresi kural olarak 5 yıldır. Yüklenicinin ağır kusuru bulunması hâlinde bu süre 20 yıla çıkar (TBK m.478).
Uygulamada belirleyici olan:
- Teslim tutanağının çekincesiz imzalanmaması. Açık ayıplar teslimde bildirilmezse, eserin kabul edildiği sonucuna varılabilir.
- Gizli ayıplar ortaya çıktıklarında derhal bildirilmelidir.
- Delil tespiti davası (HMK m.400 vd.), inşaat henüz o hâldeyken durumu belgelemek için en etkili araçtır ve dava öncesinde mutlaka değerlendirilmelidir.
Teslim aşamasındaki en kritik uyarı: Teslim tutanağı çekincesiz imzalanmamalıdır. Ayıplı imalat veya eksik iş varsa tutanağa madde madde yazılmalı, gerekirse imzadan imtina edilerek noter aracılığıyla ihtar çekilmelidir.
17.10 Müteahhidin Mali Çöküşü Hâlinde Malik Hakları
Yüklenicinin iflası veya konkordato talebi hâlinde maliklerin durumu, hangi güvenceleri aldıklarına bağlıdır:
| Alınmış güvence | Malikin durumu |
|---|---|
| Teminat mektubu var | Nakde çevrilerek zarar kısmen karşılanır |
| Tapuya şerh var | Kişisel hak üçüncü kişilere karşı ileri sürülebilir |
| Arsa payı kademeli devredilmiş | Devredilmemiş paylar korunur |
| Hiçbiri yok, arsa payı peşin devredilmiş | En kötü senaryo — sıradan alacaklı konumu |
Bu tablo, sözleşme aşamasındaki tercihlerin on yıl sonra ne anlama geldiğini göstermektedir.
18. Kiracıların Hukuki Durumu
Kentsel dönüşüm yalnızca maliklerin süreci değildir.
| Konu | Kiracının Durumu |
|---|---|
| Tahliye yükümlülüğü | Riskli yapı kararı kesinleştiğinde doğar |
| Tahliyenin usulü | Usulüne uygun yürütülmek zorundadır |
| Teknik itiraz hakkı | 6306 kapsamında bulunmaz |
| Tahliye / taşınma desteği | 125.000 TL — bağımsız bölümde fiilen oturuyorsa kiracıya ödenir |
| Kira yardımı | Tek seferlik ödeme; ikamet belgelenmelidir |
| Hibe ve yapım kredisi | Doğrudan hak sahibi değildir |
| Yeni binada öncelik hakkı | Kanunen tanınmış bir öncelik yoktur |
| Kira sözleşmesinin akıbeti | Yapının yıkılmasıyla konusu ortadan kalkar |
18.1 Kiracı İçin Pratik Öneriler
- İkametinizi belgeleyin. Adres kayıt sistemi, fatura ve kira sözleşmesi birlikte sunulmalıdır.
- Tahliye tarihini tutanakla kayıt altına alın. Kira yardımı başvurusunun 1 yıllık süresi bu tarihten işler.
- Destek doğrudan size ödenir. Malikin “ben alırım, sana veririm” önerisini kabul etmeyin.
- Tahliye usulsüzse hukuki yola başvurun. Riskli yapı kararı, usulsüz tahliyeyi meşrulaştırmaz.
- Depozito ve peşin kira iadesi ayrı bir konudur; dönüşüm bunu ortadan kaldırmaz.
19. Süreler, Hak Düşürücü Tarihler ve Uyuşmazlık Haritası
Kentsel dönüşümde hak kayıplarının büyük çoğunluğu, esasa ilişkin değil süreye ilişkin hatalardan doğar.
19.1 Süre Tablosu
| İşlem | Süre | Başlangıç | Niteliği |
|---|---|---|---|
| Riskli yapı tespitine teknik itiraz | 15 gün | Raporun tebliği | Hak düşürücü |
| İptal davası (idare mahkemesi) | 30 gün | Raporun tebliği | Hak düşürücü |
| Karara katılmayana yapılan bildirimden sonra teklifi inceleme/kabul | 15 gün | Bildirim tarihi | Sonrasında satış başlar |
| Muhtarlık/duyuru panosu ilanı | 15 gün | İlanın asılması | Son gün tebliğ sayılır |
| Kira yardımı başvurusu | 1 yıl | Tahliye / yıktırma tarihi | Hak düşürücü |
| Yıkım için maliklere verilen süre | 60 günden az olmamak üzere | Tebligat | İdari süre |
| Yıkılmazsa verilen ek süre | 30 günden az olmamak üzere | İlk sürenin sonu | İdari süre |
| Arsa payı düzeltme davası | Yıkımdan önce | — | Yıkımla konusuz kalır |
| Eser sözleşmesinde ayıp zamanaşımı | 5 yıl (ağır kusurda 20 yıl) | Teslim | TBK m.478 |
| Kampanya penceresi | 31.12.2027 | — | Resmî metinle teyit edilmeli |
19.2 15 Gün ve 30 Gün Ayrımı: En Sık Yapılan Hata
Riskli yapı raporu tebliğ edildiğinde iki ayrı yol vardır ve bunlar birbirinin alternatifidir:
Yol 1 — Teknik itiraz (15 gün). Raporun tebliğinden itibaren 15 gün içinde, teknik heyete itiraz edilir. İtiraz, raporun teknik esaslara uygunluğunun yeniden değerlendirilmesini sağlar.
Yol 2 — Doğrudan iptal davası (30 gün). Teknik itiraz zorunlu bir ön aşama değildir. Malik, itiraz yoluna hiç başvurmadan doğrudan 30 gün içinde idare mahkemesinde iptal davası açabilir.
Kritik ayrım: İdari yargıdaki genel 60 günlük dava açma süresi burada uygulanmaz. 6306 sayılı Kanun bu süreyi 30 güne indirmiştir. Bu ayrımın bilinmemesi, uygulamada en sık rastlanan hak kaybı sebebidir. 45. günde açılan dava süre yönünden reddedilir.
19.3 Uyuşmazlık Haritası: Hangi Sorun, Hangi Dava?
| Sorun | Dava / Yol | Görevli-Yetkili Merci |
|---|---|---|
| Riskli yapı tespiti hatalı | Teknik itiraz → iptal davası | Teknik heyet → İdare Mahkemesi |
| Salt çoğunluk kararı usulsüz | İptal davası | İdare Mahkemesi |
| Arsa payı satışı usulsüz / bedel düşük | İptal davası | İdare Mahkemesi |
| Arsa payı hatalı tescil edilmiş | Arsa payı düzeltme davası | Sulh Hukuk Mahkemesi |
| Müteahhit teslimde gecikti | Gecikme tazminatı / cezai şart | Asliye Hukuk (Ticaret) Mahkemesi |
| İmalat ayıplı | Ayıp nedeniyle tazminat / bedel indirimi | Asliye Hukuk (Ticaret) Mahkemesi |
| Müteahhit işi bıraktı | Sözleşmenin feshi + tapu iptal tescil | Asliye Hukuk (Ticaret) Mahkemesi |
| Delillerin kaybolma riski var | Delil tespiti (HMK m.400) | Sulh Hukuk Mahkemesi |
| Kira yardımı reddedildi | İptal davası | İdare Mahkemesi |
| Ham arsada ortaklık sürüyor | İzale-i şuyu | Sulh Hukuk Mahkemesi |
| Kiracı tahliye edilmiyor | Tahliye davası / icra | Sulh Hukuk Mahkemesi / İcra |
20. En Sık Yapılan 14 Hata
- Uzatma kararını erteleme gerekçesi saymak. 16 ay, tespit + uzlaşma + proje + ruhsat zinciri için dar bir süredir.
- 60 günlük idari dava süresini uygulamak. 6306’da süre 30 gündür; 45. günde açılan dava reddedilir.
- Nisabı daire sayısı üzerinden hesaplamak. Hesap arsa payı üzerinden yapılır.
- Arsa payı düzeltme davasını yıkımdan sonraya bırakmak. Yıkımla dava konusuz kalır.
- Toplantı çağrısını usulsüz yapmak. Ek-12 formu, 15 günlük ilan ve tutanak zorunludur.
- Ruhsat başvurusunu tebligat tamamlanmadan yapmak. 4 Şubat 2026 Yönetmeliği bunu engeller.
- Adi yazılı veya imza onaylı sözleşmeyle iş başlatmak. Noterde düzenleme şeklinde olmalıdır.
- Teminat ve cezai şart olmadan imza atmak. Müteahhit işi bıraktığında tek gerçek koruma bunlardır.
- Arsa payını peşin devretmek. Devir inşaat seviyesine bağlanmalıdır.
- Tapuya şerh koydurmamak. Kişisel hak, şerhsiz üçüncü kişilere karşı ileri sürülemez.
- Toplam destek paketini “hibe” sanmak. Yarısı geri ödenecek kredidir.
- Kaçak kat ve ilave daireleri destek kapsamında saymak. Yalnızca ruhsat ve tapuda kayıtlı bölümler destek alır.
- 1,5 kat sınırını proje aşamasında kontrol etmemek. Aşılması hâlinde destek tamamen kaybedilir.
- Teslim tutanağını çekincesiz imzalamak. Açık ayıplar teslimde bildirilmezse eser kabul edilmiş sayılabilir.
21. Sıkça Sorulan Sorular (2026–2027)
Kampanya ve Süreler
Yarısı Bizden kampanyası uzatıldı mı, 2027’de devam edecek mi?
Evet. 7 Eylül 2026 tarihli Kabine Toplantısı sonrasında yapılan açıklamayla kampanyanın süresi 31 Aralık 2027 tarihine kadar uzatılmıştır. Uygulamada esas alınacak metin, süre uzatımına ilişkin resmî düzenlemedir.
Yarısı Bizden kampanyasının son başvuru tarihi nedir?
Güncel duruma göre 31 Aralık 2027’dir. Bu tarihe kadar yapının 6306 sayılı Kanun kapsamında riskli yapı olarak tespit edilmesi ve tespitin ilgili idarece onaylanması esas alınmaktadır.
Kampanya ne zaman başladı?
Kampanya İstanbul’daki riskli yapıların dönüşümünü hızlandırmak amacıyla başlatılmış, 22 Şubat 2024 tarihli düzenlemeyle bugünkü hibe, kredi ve tahliye desteği yapısına kavuşmuştur.
Süre bir daha uzar mı?
Bu, yeni bir resmî düzenlemeye bağlıdır ve öngörülemez. Sürecin uzun olması nedeniyle uzatma beklentisiyle hareket etmek risklidir.
Kampanya hangi illerde geçerli?
Yalnızca İstanbul’un 39 ilçesinde. İstanbul dışındaki yapılar bu kampanyadan yararlanamaz; diğer illerde 6306 sayılı Kanun kapsamında kira yardımı, faiz desteği ve dönüşüm mekanizmaları uygulanır.
Destek Tutarları
Devlet toplam ne kadar destek veriyor?
Bina bazlı modelde bir konut için 875.000 TL hibe + 875.000 TL kredi + 125.000 TL tahliye desteği olmak üzere 1.875.000 TL; bir iş yeri için 437.500 TL hibe + 437.500 TL kredi + 125.000 TL tahliye desteği olmak üzere 1.000.000 TL. Bu tutarın tamamı hibe değildir.
Dairenin metrekaresi destek tutarını değiştirir mi?
Hayır. Destek bağımsız bölüm başına belirlenir. 40 m² daire ile 120 m² daire aynı tutarı alır. Ancak yeni projenin toplam büyüklüğü bakımından 1,5 kat sınırına uyulmalıdır.
İkinci dairem için de hibe alabilir miyim?
Hayır. İkinci ve sonraki konutlar için hibe verilmez; yalnızca her biri için 1.750.000 TL kredi imkânı bulunur. İkinci ve sonraki iş yerleri için ise 875.000 TL kredi sağlanır.
Dükkânım var, konutum yok. Ne alırım?
Bir iş yeri/dükkân için 437.500 TL hibe + 437.500 TL kredi + şartları oluşursa 125.000 TL tahliye desteği.
Kaçak katlar ve projeye aykırı bölümler destek kapsamında mı?
Hayır. Hesap, eski yapının onaylı mimari projesinde ve tapu sicilinde kayıtlı bağımsız bölümler üzerinden yapılır.
Yeni binada fazla daire yapılırsa onlar da destek alır mı?
Hayır. Eski yapıda kayıtlı bağımsız bölüm sayısını aşan ilave bölümler destek kapsamı dışındadır.
Otopark ve sığınak yapmak hak kaybına yol açar mı?
Hayır. Otopark ve mevzuat gereği zorunlu sığınak alanları, 1,5 kat hesabının dışında tutulur.
Kredi
Kredi faizsiz mi?
Tamamen faizsiz değildir. Geri ödemenin başladığı ilk yıl faiz uygulanmaz; sonraki yıllarda kalan borç, ilgili yıl TÜFE oranının yarısı kadar güncellenir. Bu, reel olarak enflasyonun altında bir maliyet anlamına gelir.
Kredi geri ödemesi ne zaman başlar?
Yapı ruhsatının alınmasından iki yıl sonra. Vade 10 yıla kadar uzayabilir.
Kredi için gelir, kredi puanı veya yaş şartı var mı?
Yapım kredisinde hak sahibinin gelir durumuna veya kredi puanına bakılmaz; üst yaş sınırı da öngörülmemiştir.
Krediyi erken kapatabilir miyim?
Ara ödeme (kısmi erken ödeme) seçeneği bulunmamakla birlikte, kredi tek seferde kapatılabilir.
Kredi geri ödemesini müteahhit üstlenebilir mi?
Sözleşmeyle kararlaştırılabilir; ancak bu bankaya karşı hüküm ifade etmez. Banka nezdinde borçlu, kredi sözleşmesini imzalayan maliktir. Böyle bir düzenleme mutlaka teminatla desteklenmelidir.
İpotek ne kadar tesis edilir?
Kredi tutarının iki katı oranında. Yalnızca hibe kullanan hak sahipleri için ipotek tesis edilmez.
Daha önce 6306 kapsamında faiz desteği aldım, yine yararlanabilir miyim?
Evet. Önceden faiz desteği alınmış olması, kampanya kapsamında yeniden kredi kullanımına kural olarak engel değildir; banka onayı aranır.
Başvuru ve Süreç
Başvuru e-Devlet’ten mi yapılıyor?
Hayır. Kampanya için e-Devlet üzerinden ön başvuru yapılmaz. Riskli yapı tespiti ve proje hazırlıklarının ardından hak sahipliği tespiti için ilçe belediyesine başvurulur.
Neden İl Müdürlüğü’ne değil, ilçe belediyesine?
Çünkü Kentsel Dönüşüm Başkanlığı yetkisini ilçe belediyelerine devretmiştir. İstanbul’da başvuru mercii ilçe belediyesidir.
Kampanyaya girmek için kat irtifakı kurulması şart mı?
Hayır. 27 Şubat 2026 tarihli düzenlemeyle giriş eşiği, kat irtifakının kurulmasından riskli yapı tespitinin onaylanmasına çekilmiştir. Ancak kat irtifakı süreçten tamamen kalkmaz; proje, ruhsat ve finansman aşamalarında yine kurulur.
Binanın riskli olup olmadığı nasıl tespit edilir?
Bakanlıkça lisanslandırılmış kurum ve kuruluşlar yapıdan teknik numune (karot) alır, taşıyıcı sistemi inceler ve teknik esaslara göre rapor hazırlar. Kampanyaya dahil olabilmek için raporun ilgili idare tarafından onaylanması gerekir.
Ödemeler bana mı, müteahhide mi yapılır?
Bina bazlı modelde ödemeler doğrudan hak sahibine yapılmaz. Hak sahibi adına yüklenici firmaya, inşaatın gerçekleşme seviyesine göre dört dilimde (%30–%30–%30–%10) aktarılır.
İşlemler hangi banka üzerinden yürütülüyor?
Kampanya kapsamındaki tanımlı hesap, hibe ve kredi ödeme işlemleri Emlak Katılım Bankası üzerinden yürütülmektedir.
Ruhsat projesinin tarihi neden önemli?
Kampanya kapsamında değerlendirilecek yeni yapıya ilişkin ruhsat projesinin 1 Nisan 2023 tarihinden sonra hazırlanmış olması gerekir.
Karar Alma ve Maliklerarası İlişkiler
Dönüşüm kararı için kaç malikin onayı gerekir?
Arsa payı üzerinden salt çoğunluk (%50+1). 7471 sayılı Kanun ile önceki 2/3 nisabı salt çoğunluğa indirilmiştir. Hesap daire sayısına göre değil arsa payına göre yapılır.
Komşum imza atmıyorsa ne olur?
Salt çoğunluk sağlanmışsa süreç ilerler. Karara katılmayan malike usulüne uygun bildirim yapılır; 15 gün içinde teklifi kabul etmezse arsa payı, rayiç değerden az olmamak üzere anlaşan paydaşlara açık artırmayla satılır. Satılamazsa Başkanlık, İdare veya TOKİ rayiç bedeli ödeyerek satın alır.
Malik toplantısı zorunlu mu?
Evet. 4 Şubat 2026 tarihli Uygulama Yönetmeliği değişikliğiyle uygulama projesi için kat malikleri toplantısı zorunlu hâle getirilmiştir. Çağrı Ek-12 formu ile yapılır ve toplantı belgeleri müracaat dosyasına eklenir.
Toplantı çağrısı nasıl yapılır?
Muhtarlıkta veya bina yıkılmadıysa binanın duyuru panosunda 15 gün ilan edilerek ya da noter aracılığıyla. İlan yolunda ilanın son günü tebliğ tarihi sayılır.
Yurt dışındayım, sürecin dışında mı kalırım?
Ulaşılmayan malik süreci durduramaz; süreç onsuz ilerler ve payı satışa konu olabilir. Tapuya elektronik tebligat adresi bildirmeniz ve Türkiye’de apostilli vekâletname düzenlemeniz kritik önemdedir.
Arsa payım hatalı, ne yapabilirim?
Arsa payı düzeltme davası açabilirsiniz; ancak bu dava bina yıkıldıktan sonra açılamaz, çünkü kat mülkiyeti sona erdiğinden konusuz kalır. Yıkım kararı çıkmadan harekete geçmelisiniz.
Bina yıkıldı, tapumda ne yazıyor?
2026 düzenlemeleriyle yıkım sonrası riskli yapı şerhi terkin edilir; yerine taşınmazın 6306 kapsamında değerlendirildiğini gösteren bir belirtme düşülür. Şerh kalksa da 6306 rejimi devam eder.
Riskli yapımı satarsam alıcı kampanyadan yararlanır mı?
Satış kat irtifakı kurulmadan önce yapılmışsa yeni malik kampanyaya dahil olabilir. Kat irtifakı sonrasındaki satışlarda kampanya hakları devredilmez.
Kiracılar ve Destekler
Kiracıysam ne alabilirim?
Hibe ve yapım kredisinin doğrudan hak sahibi değilsiniz. Ancak bağımsız bölümde fiilen oturuyorsanız 125.000 TL tahliye desteğinden yararlanabilirsiniz. Kira yardımı için ikametinizi belgelemeniz gerekir.
Tahliye desteği kime ödenir?
Bağımsız bölümde fiilen kiracı varsa kiracıya, kiracı yoksa malike ödenir. Bir defaya mahsustur ve 125.000 TL’dir.
Daha önce kira yardımı aldım, tahliye desteği alabilir miyim?
22.02.2024’ten önce kira yardımı alanlar kural olarak tahliye desteğinden yeniden yararlanamaz. 22.02.2024’ten sonra daha düşük tutarda taşınma yardımı almış kişiler bakımından, ödenen tutarın 125.000 TL’ye tamamlanması söz konusu olabilir.
Kira yardımı ile tahliye desteği aynı şey mi?
Hayır. Farklı dayanakları, tutarları ve şartları vardır. Kira yardımı maliklere aylık, kiracılara tek seferlik ödenir ve başvurusu tahliye/yıkımdan itibaren 1 yıl içinde yapılmalıdır.
Kiracının teknik itiraz hakkı var mı?
Hayır. Kiracıların 6306 kapsamında teknik itiraz hakkı bulunmaz; buna karşılık taşınma desteği alma hakları korunur.
Müteahhit ve Sözleşme
Müteahhitle sözleşmeyi noterde mi yapmalıyım?
Evet. Arsa payı karşılığı inşaat sözleşmesi noterde düzenleme şeklinde yapılmalıdır. Noter tasdikli (imza onaylı) veya adi yazılı sözleşme bu şartı karşılamaz.
Sözleşme adi yazılı yapıldı, geçersiz mi?
Kural olarak şekle aykırıdır. Ancak edimlerin önemli ölçüde ifa edildiği hâllerde şekil eksikliğinin ileri sürülmesi dürüstlük kuralına aykırı görülebilmektedir. İşin hangi aşamada olduğu belirleyicidir.
Müteahhidi nasıl araştırmalıyım?
En az şu kalemler incelenmelidir: YAMBİS yetki belgesi grubu, ticaret sicil kayıtları, icra-iflas kayıtları, vergi ve SGK borç durumu, referans projeler ve şirket ortaklarının kişisel icra durumu.
Sözleşmede en çok neye dikkat etmeliyim?
Teminat, cezai şart, bağımsız bölümlerin kat ve numara ile belirlenmesi, arsa payının kademeli devri ve tapuya şerh yetkisi. Bu beş madde olmadan imza atılmamalıdır.
Tapuya şerh ne işe yarar?
Kat karşılığı inşaat sözleşmesinden doğan hak kişisel haktır. TMK m.1009 uyarınca tapuya şerh edildiğinde, sonradan taşınmaz üzerinde hak kazanan üçüncü kişilere karşı da ileri sürülebilir hâle gelir. Müteahhidin iflası veya üçüncü kişilere satış hâlinde en güçlü korumadır.
Müteahhit teslimde gecikirse ne olur?
Sözleşmede cezai şart ve gecikme tazminatı öngörülmüşse bunlar talep edilir. Öngörülmemişse genel hükümlere göre zararın ispatı gerekir — bu çok daha zordur.
Teslim tutanağını imzalamalı mıyım?
Eksik veya ayıplı imalat varsa çekincesiz imzalamayın. Tespitlerinizi tutanağa madde madde yazdırın; gerekirse imzadan imtina ederek noter aracılığıyla ihtar çekin.
Müteahhit iflas ederse ne olur?
Durumunuz aldığınız güvencelere bağlıdır. Teminat mektubu, tapu şerhi ve arsa payının kademeli devri varsa korunursunuz; hiçbiri yoksa sıradan alacaklı konumuna düşersiniz.
Vergi ve Masraflar
6306 kapsamındaki işlemlerde harç ödenir mi?
6306 sayılı Kanun kapsamındaki uygulamalara ilişkin işlemlerde noter harcı, tapu harcı, belediye harçları, damga vergisi, veraset ve intikal vergisi ile döner sermaye ücretleri bakımından istisnalar öngörülmüştür. İstisna kendiliğinden uygulanmaz; işlem sırasında 6306 kapsamında olunduğu belgelenmelidir.
Harç ödedim, geri alabilir miyim?
İstisna kapsamındaki bir işlem için harç veya vergi tahsil edilmişse, süresi içinde iade talebinde bulunulabilir. Bu hakkın farkında olunmadığı için uygulamada önemli tutarlar kaybedilmektedir.
22. Sonuç ve Hukuki Destek
Yarısı Bizden Kampanyası’nın 31 Aralık 2027’ye uzatılması, İstanbul’da riskli yapıya sahip binlerce hak sahibi için ikinci bir fırsat penceresi açmıştır. Ancak bu pencere, süreci kendiliğinden kolaylaştırmaz.
Kampanyadan yararlanma yolu; riskli yapı tespiti, idari onay, itiraz süreleri, malik toplantısı, salt çoğunluk kararı, karara katılmayanlara tebligat, arsa payı doğruluğu, yüklenici seçimi, noterde düzenleme şeklinde sözleşme, proje ve ruhsat, hak sahipliği tespiti, hibe taahhütnamesi, kredi sözleşmesi ve ipotek tesisi gibi birbirine bağlı çok sayıda teknik, idari ve hukuki adımdan oluşur.
Zincirin herhangi bir halkasındaki hata — 15 günlük itiraz süresinin kaçırılması, nisabın daire sayısı üzerinden hesaplanması, Ek-12 formuna uygun olmayan bir toplantı çağrısı, 1,5 kat sınırının aşılması, teminatsız bir sözleşme veya çekincesiz imzalanan bir teslim tutanağı — geri dönüşü çok zor sonuçlar doğurur.
Malikler için en kritik dönemeç, müteahhit sözleşmesinin imzalanmasından önceki aşamadır. İmza öncesi hukuki denetim, imza sonrası dava açmaktan hem çok daha hızlı hem çok daha ekonomiktir.
Yükleniciler için kampanya, finansmanı öngörülebilir ancak kuralları katı bir çerçeve sunmaktadır. Destek kapsamının doğru hesaplanmadığı, hakediş dilimlerinin iş programına yansıtılmadığı ve ruhsat öncesi tebligat şartının gözetilmediği projelerde nakit akışı sorunu neredeyse kaçınılmazdır.
Büromuzun Bu Alandaki Hizmetleri
Tespit ve idari aşama: Riskli yapı tespiti sürecinin yönetimi ve lisanslı kuruluş sözleşmesinin denetimi - Riskli yapı tespitine teknik itiraz ve iptal davası - Hak sahipliği tespiti ve kampanya destek başvurularının takibi - Kira yardımı başvuruları ve ret kararlarına karşı dava
Malikler arası ilişkiler: Arsa payı dökümü ve nisap hesabı - Arsa payı düzeltme davası - Malik toplantısı çağrısı, Ek-12 sürecinin yönetimi ve ortak karar protokolü - Karara katılmayan maliklere tebligat ve arsa payı satış sürecinin yürütülmesi - Azınlık malik haklarının korunması ve satış işlemlerine karşı iptal davası - Hisseli tapu, mirasçılı taşınmaz, ipotekli ve şerhli yapılarda süreç yönetimi
Sözleşme ve müteahhit ilişkileri: Müteahhit ön araştırması (YAMBİS, ticaret sicili, icra-iflas kayıtları) - Arsa payı karşılığı inşaat sözleşmesinin hazırlanması ve müzakeresi - Mevcut sözleşme taslaklarının imza öncesi denetimi - Tapuya şerh işlemleri ve teminat yapılandırması - Kat karşılığı inşaat sözleşmesinin feshi, tapu iptali ve tescil davaları - Gecikme tazminatı, cezai şart ve eksik metrekare (değer kaybı) davaları - Delil tespiti ve ayıplı imalat süreçleri - Müteahhidin iflası hâlinde malik haklarının korunması
Dönüşüm sonrası: Yapı kullanma izninin alınması ve kat mülkiyetine geçiş - Yeni bina için yönetim planı hazırlanması - Teslim tutanağı ve çekince süreçlerinin yönetimi
Kiracı tarafı: Kiracı haklarının korunması ve tahliye sürecinin denetimi - Taşınma ve tahliye desteği başvuruları
İletişim
Riskli yapı raporunuz tebliğ edildiyse süre işlemektedir. Tebligat tarihinizi paylaşın; kalan sürenizi aynı gün netleştirelim.
Müteahhit sözleşmesi taslağınız varsa, imzalamadan önce gönderin. Teminat, cezai şart, bağımsız bölüm dağılımı ve arsa payı devir takvimi hükümlerini birlikte gözden geçirelim.
Arıkan Avukatlık Bürosu — Kadıköy / İstanbul
İstanbul Barosu · İstanbul’un tüm ilçelerinde kentsel dönüşüm dosyası yürütmekteyiz.
Bu içerik genel bilgilendirme amacıyla hazırlanmıştır; somut olaya ilişkin hukuki görüş yerine geçmez. Kentsel dönüşüm mevzuatı sık değişmekte olup, yazıda yer alan tutar ve süreler yayın tarihi itibarıyla geçerlidir. İşlem yapmadan önce güncel resmî düzenlemenin ve dosyanızın avukat tarafından incelenmesi gerekir.
